作業状況

作業状況

2月14日 (土)

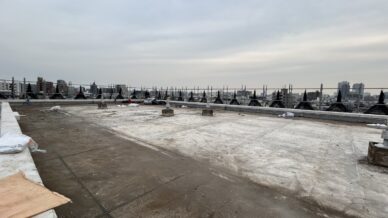

緑地化撤去工事A棟屋上の緑地化の撤去は完了いたしました。土の撤去は完了し、ブロック・断熱材等の廃棄物は来週16日(月)以降に回収いたします。B棟緑地化の撤去は引き続き作業いたします。2月16日 (月)...
作業状況

2月13日 (金)

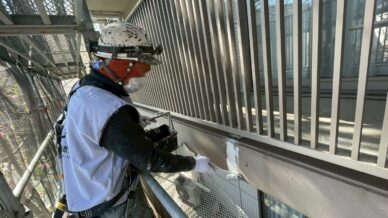

下地補修工事引き続きA棟の注入工事、クラック補修工事をおこないました。A棟の外壁補修工事は9割完了いたしました。シーリング工事B棟シーリング撤去、テープ養生、プライマー塗布の写真になります。またプライ...
作業状況

2月12日 (木)

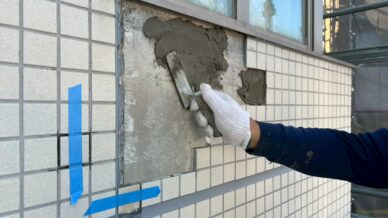

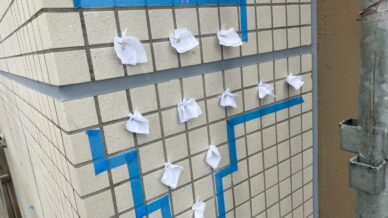

下地補修工事A棟の下地補修工事をしました。タイル面下地浮き補修①下穴を開ける ②エアーで清掃 ③エポキシ樹脂を注入 ④ウエスパッキンで仮の蓋をする⑤ステンレスピンを入れる ⑥目地材で蓋をするクラック補...
作業状況

2月10日 (火)

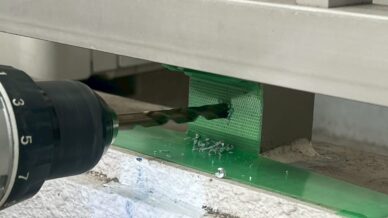

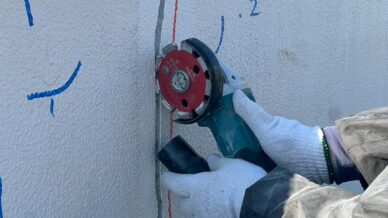

下地補修工事外壁にあるヒビの補修工事(Uカット補修工事)ヒビの幅が0.3mm以上の太いヒビは構造体にまで届いている可能性があるため、再発を防ぐために電動カッターでヒビを広げて奥深くから弾性シーリング材...
作業状況

2月6日 (金)

下地補修工事太いヒビの補修工事Uカット補修電動工具に分厚いカッターの刃で壁を削り、ヒビ箇所を広げ、ヒビに追求するシーリング材を打ち柔軟性を良くし同じ個所にヒビが入らないように補修をおこないます。シーリ...
作業状況

2月5日 (木)

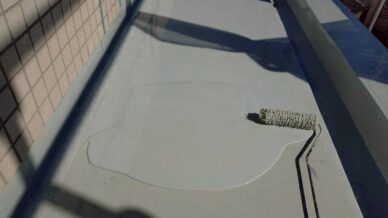

緑地化撤去工事A棟、B棟の屋上、ルーフバルコニーの緑地化撤去工事をおこないました。2月7日(土)、9日(月)、12日(木)、14日(土)が土の土のう袋をトラックで回収予定になります。長尺工事既存長尺シ...
作業状況

2月4日 (水)

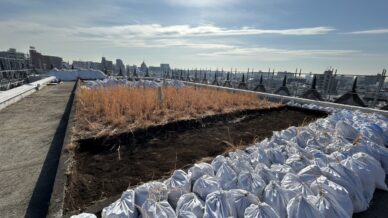

緑地化撤去A棟屋上の緑地化撤去した土のガラを600袋9000kgほど下ろし回収いたしました。現在B棟ルーフバルコニーの緑地とA棟屋上緑地の袋詰めは半分完了しました。2月7日(土)に土詰め作業で人員を増...
作業状況

2月3日 (火)

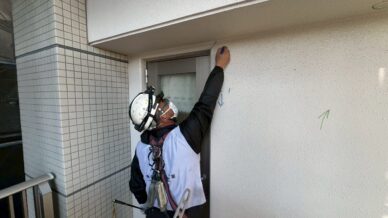

下地調査工事B棟の下地調査工事をいたしました。ヒビや欠損箇所にマークをつけて図面に書き写しています。シーリング工事A棟バルコニー、外壁のシーリング打ち替え工事をおこないました。B棟はシーリングの撤去を...
作業状況

2月2日 (月)

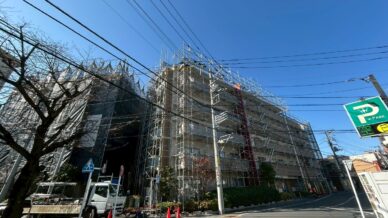

足場組立工事・足場検査足場組立工事が完了しました。また足場検査をおこない落下防止危機管理や足場の安全性を確認いたしました。下地調査工事B棟の下地調査をおこないました。色ペンでマークをつけて図面に写す作...
作業状況

1月30日 (金)

仮設足場組立B棟足場組立は9割が完了しました。足場の壁つなぎ作業をおこないました。この作業が皆様のお部屋の中に振動を伴う騒音を発生する作業になります。シーリング工事A棟バルコニー内のシーリング打ち替え...
