2月27日

作業状況

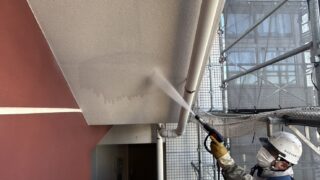

下地補修工事

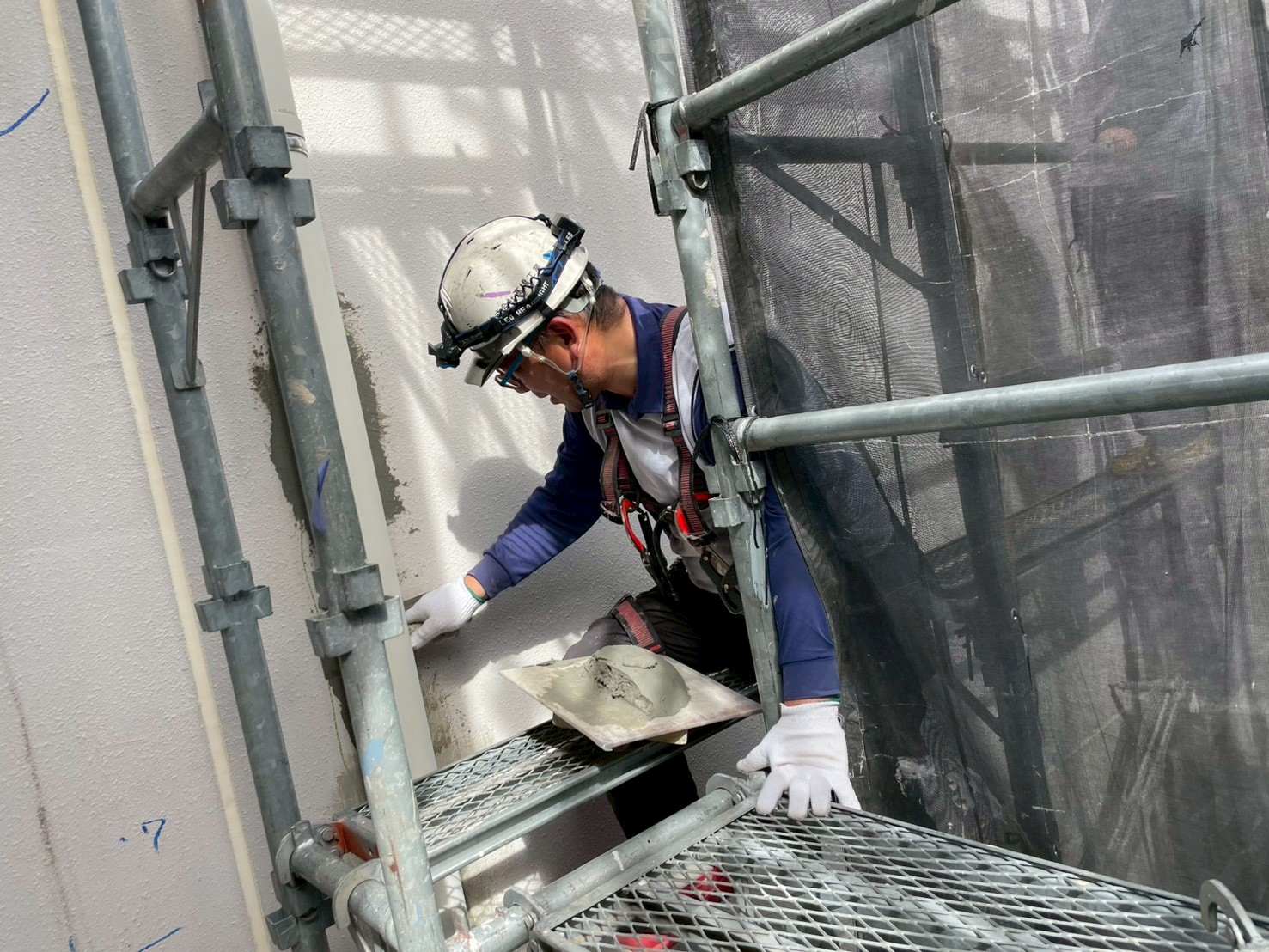

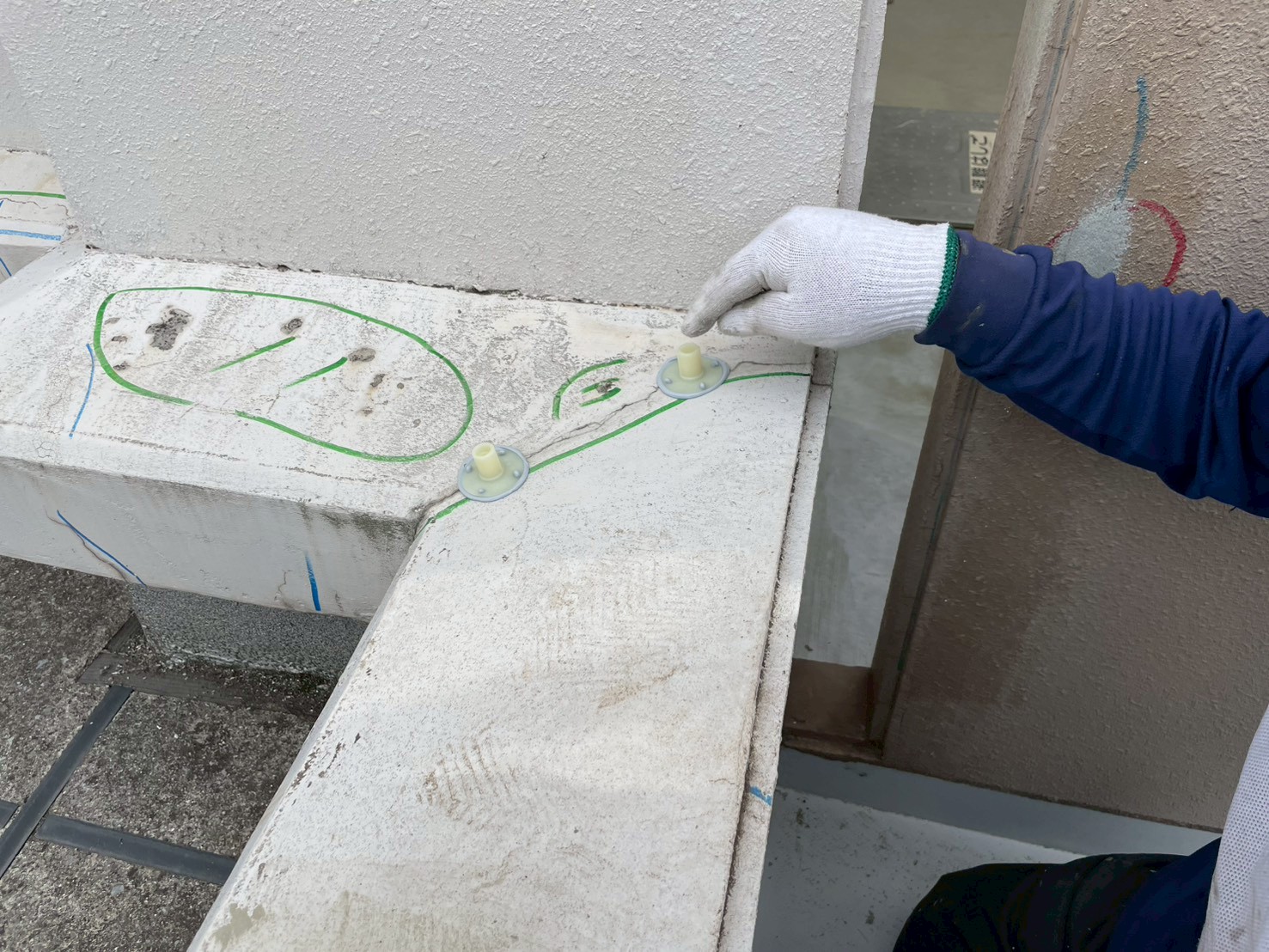

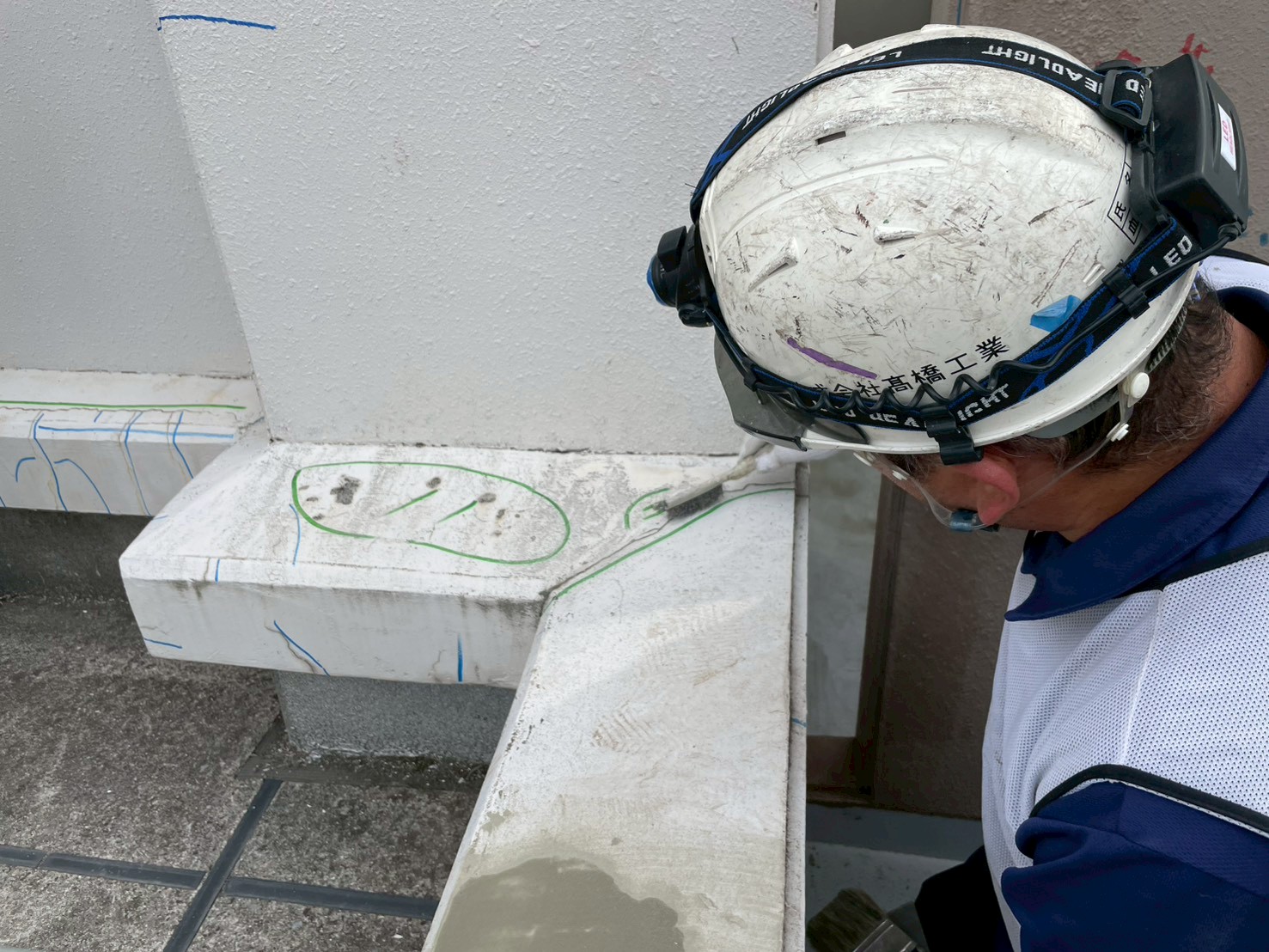

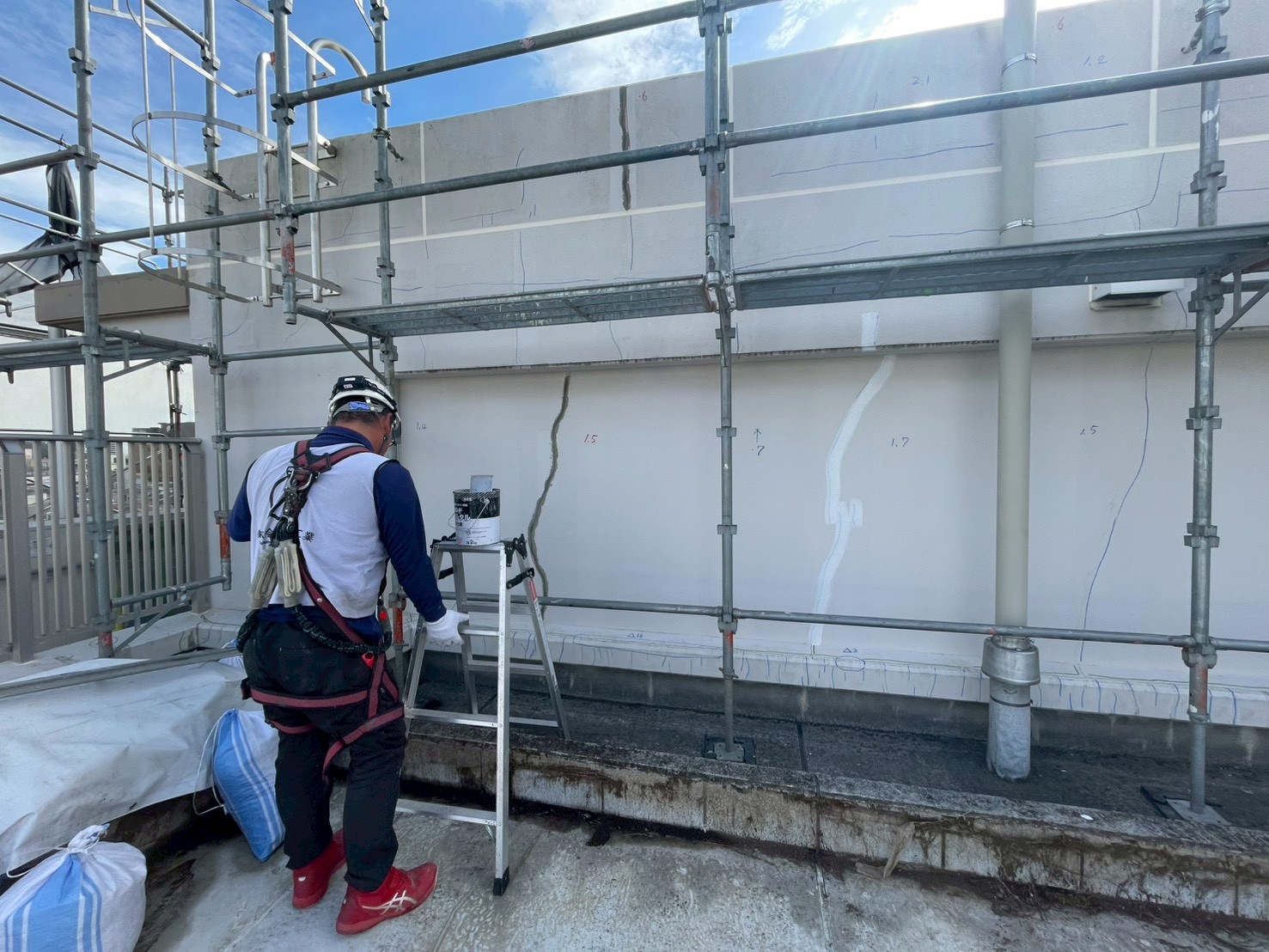

B棟クラック(ヒビ)の補修、クラックの幅によって補修工事を変えております。

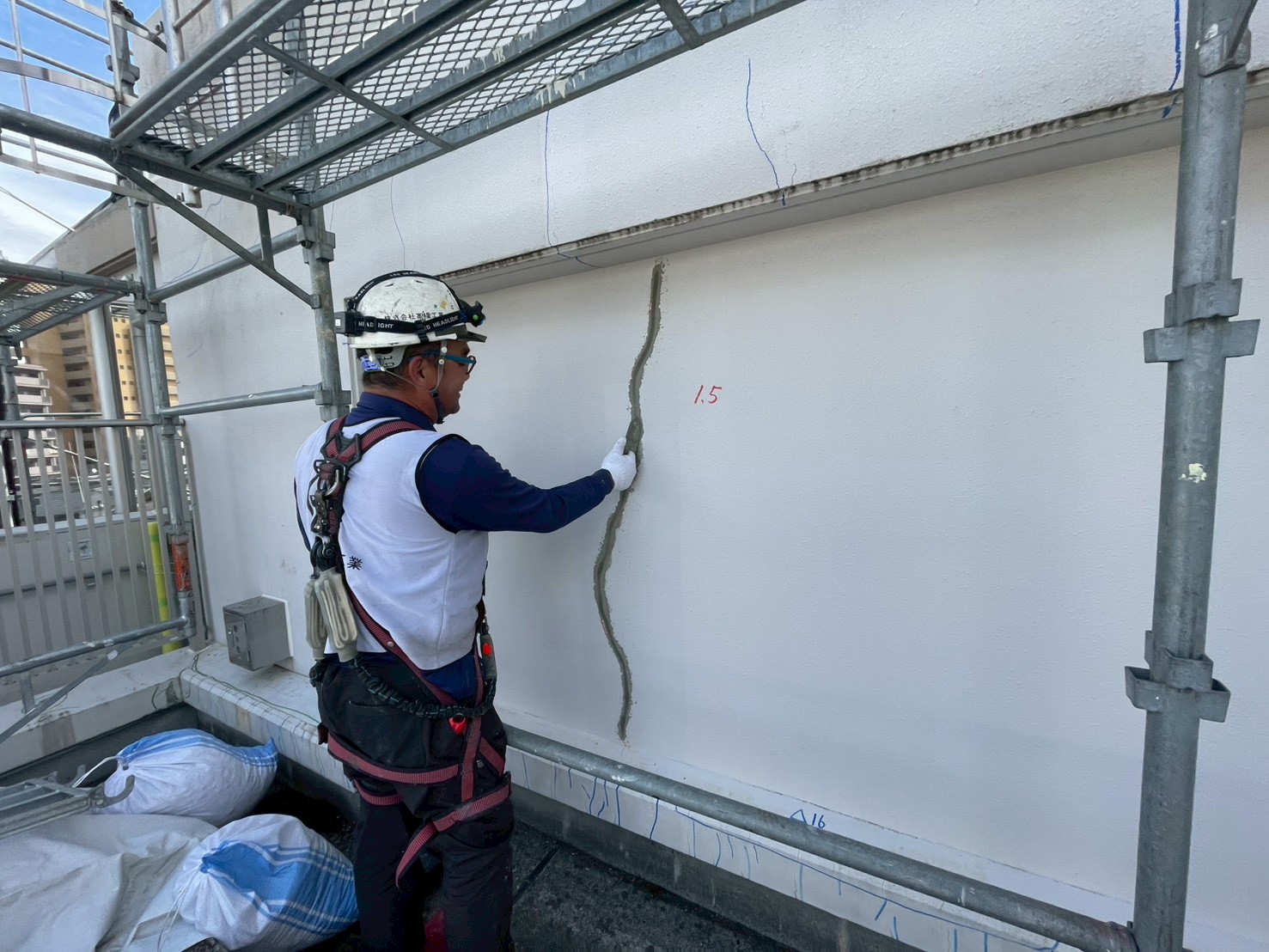

幅が狭い0.3mm以下の髪の毛ほどの幅(ヘアークラック)は刷毛で隙間を埋める程度の(フィラー刷り込み)補修をしました。

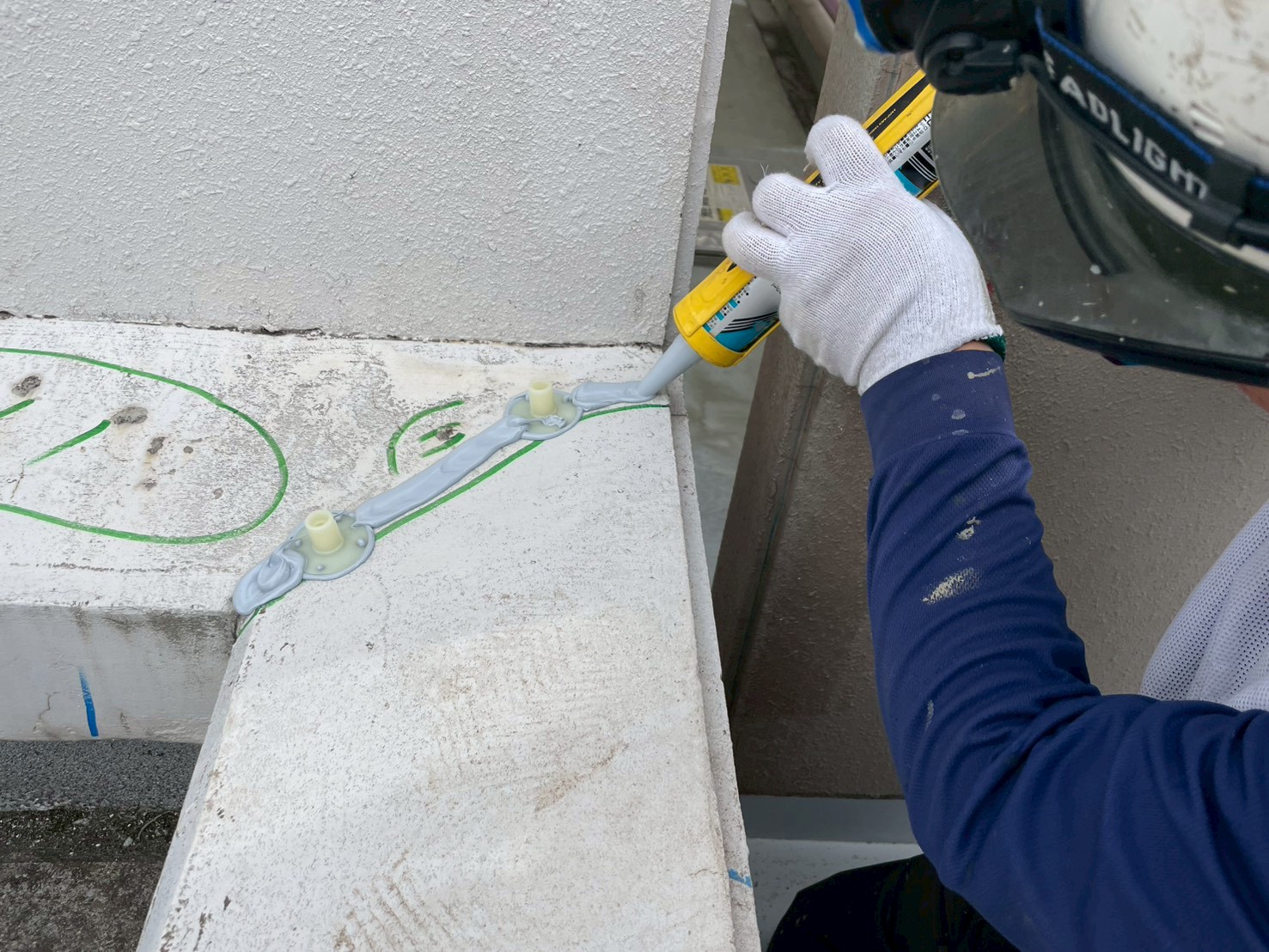

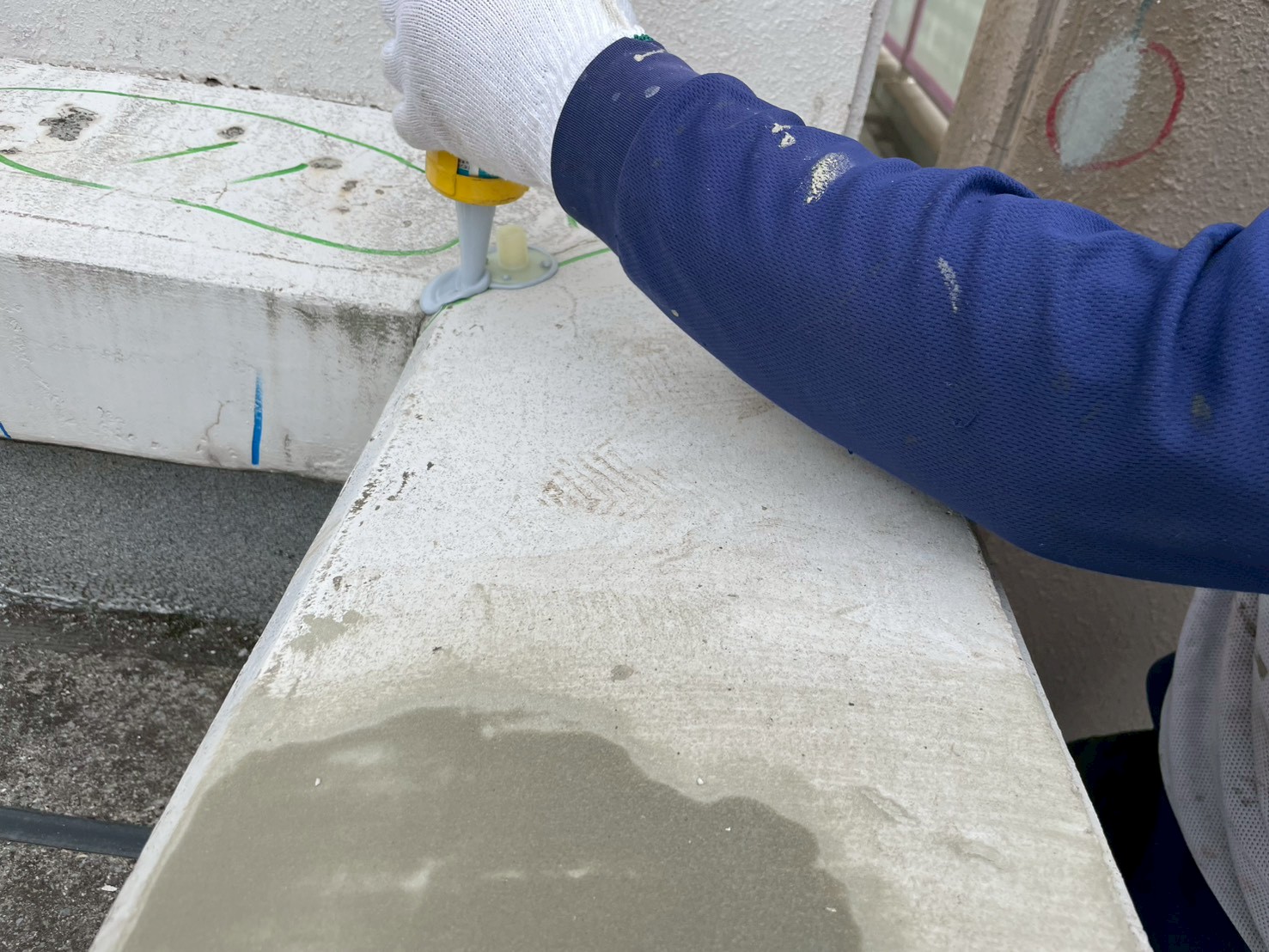

0.3mm以上の構造クラックと呼ばれる中の方までヒビが入っている箇所には低圧注入補修をしました。低速で低圧に注入する方法でエポキシ樹脂等を奥深くまで注入してヒビを補修し、再発を防ぐ効果があります。注入したエポキシ樹脂が周りに漏れないように、剥離可能なシーリング材で蓋をしました。

屋上防水工事

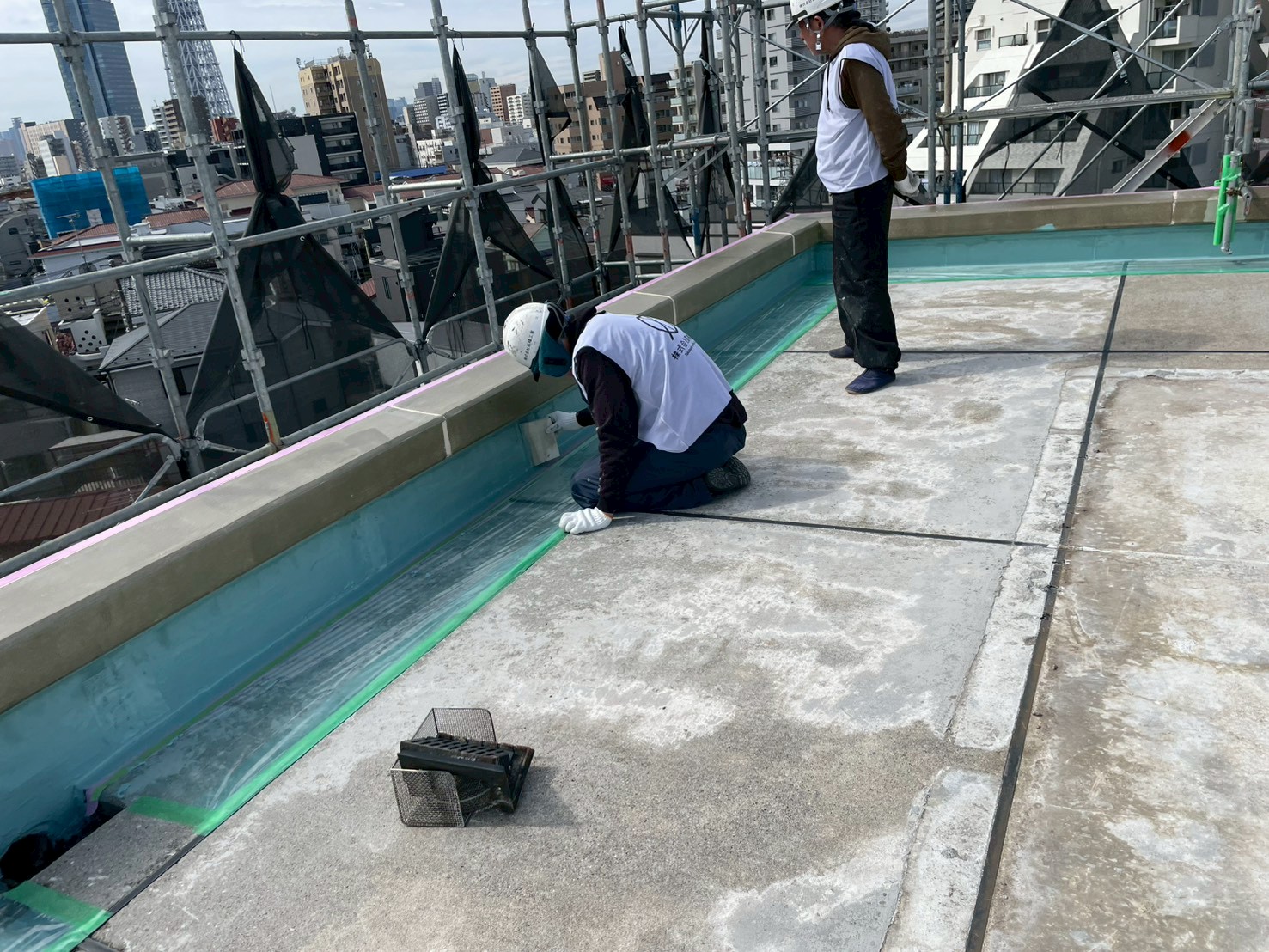

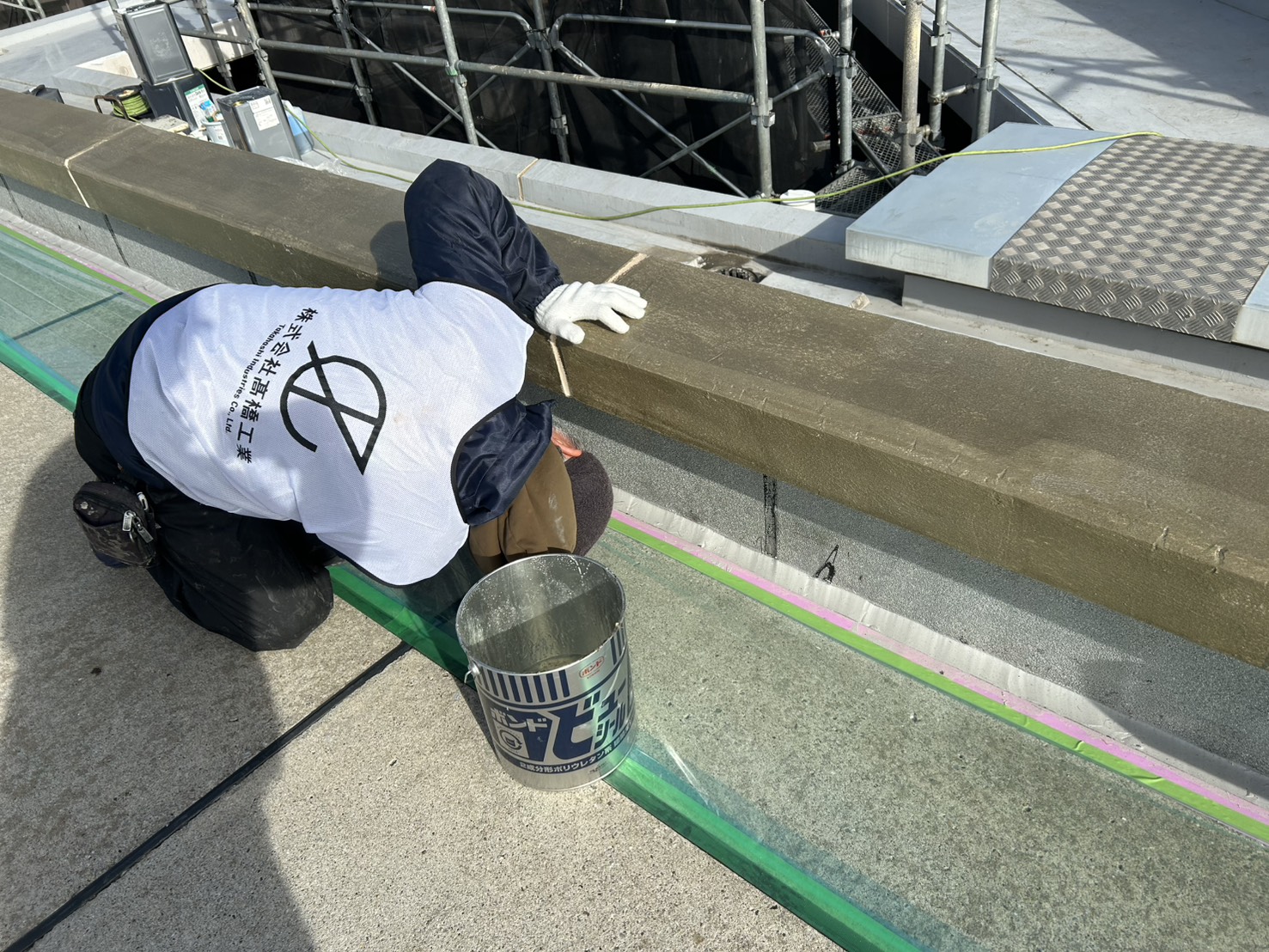

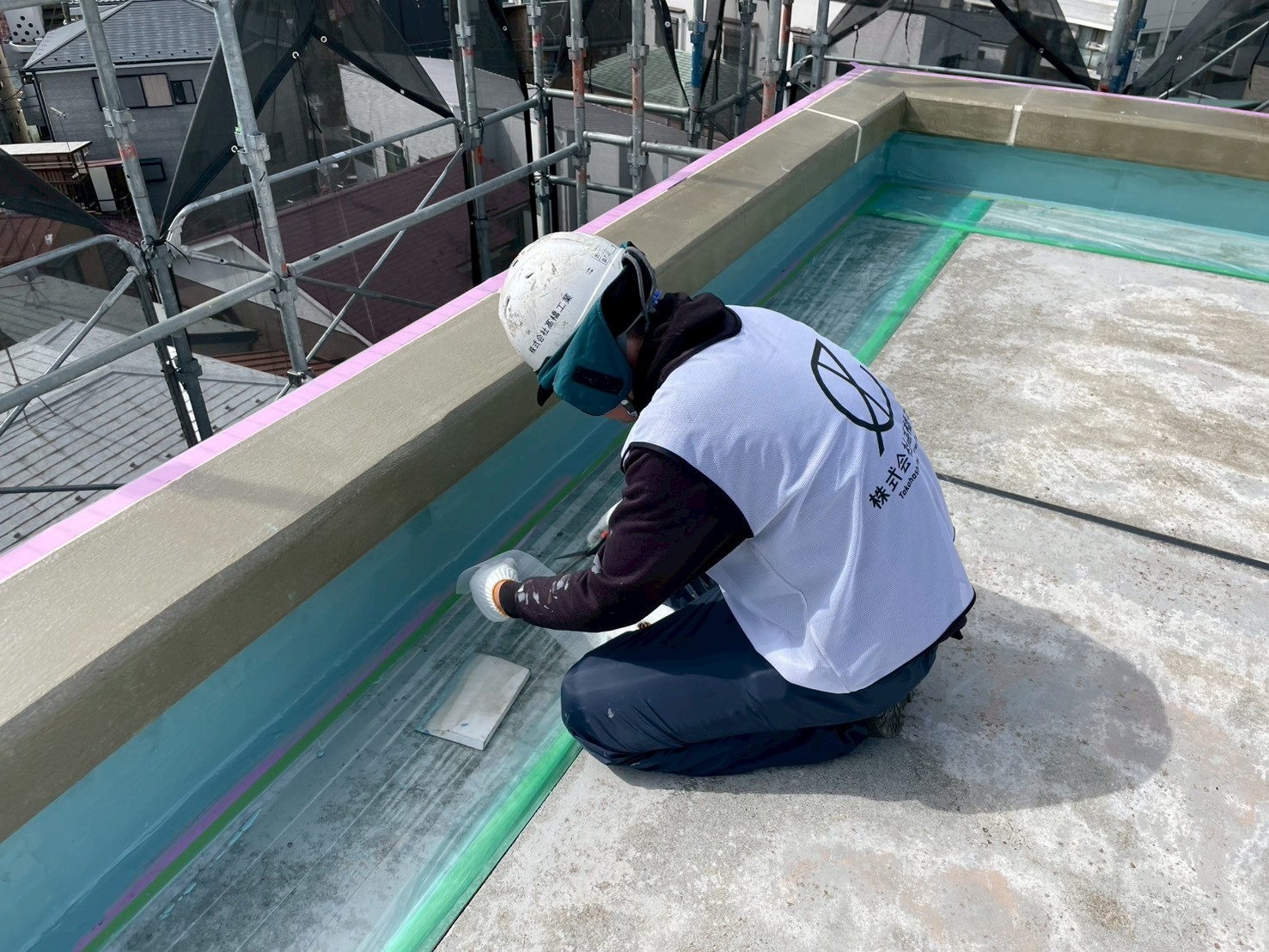

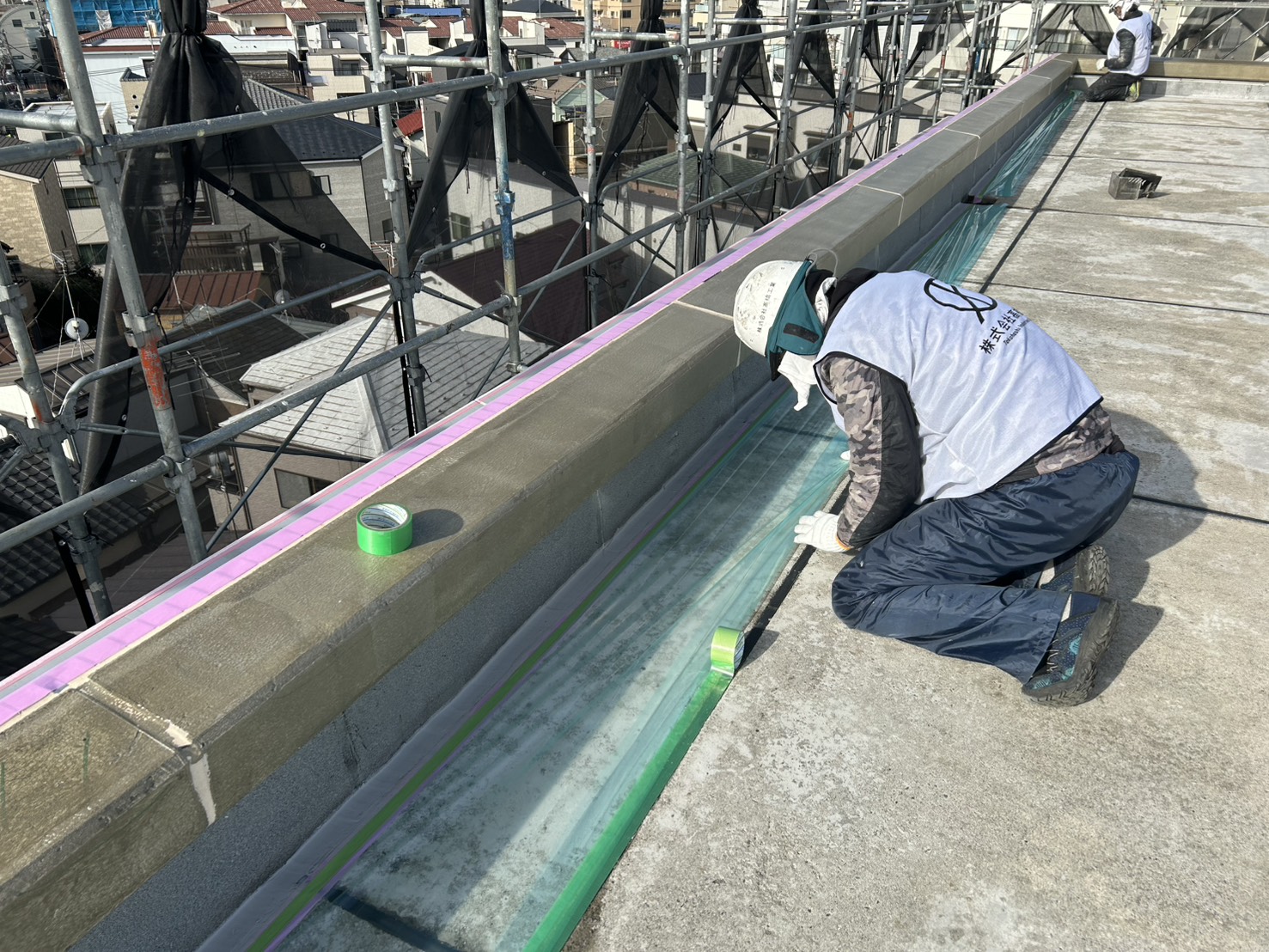

A棟屋上防水工事をしました。

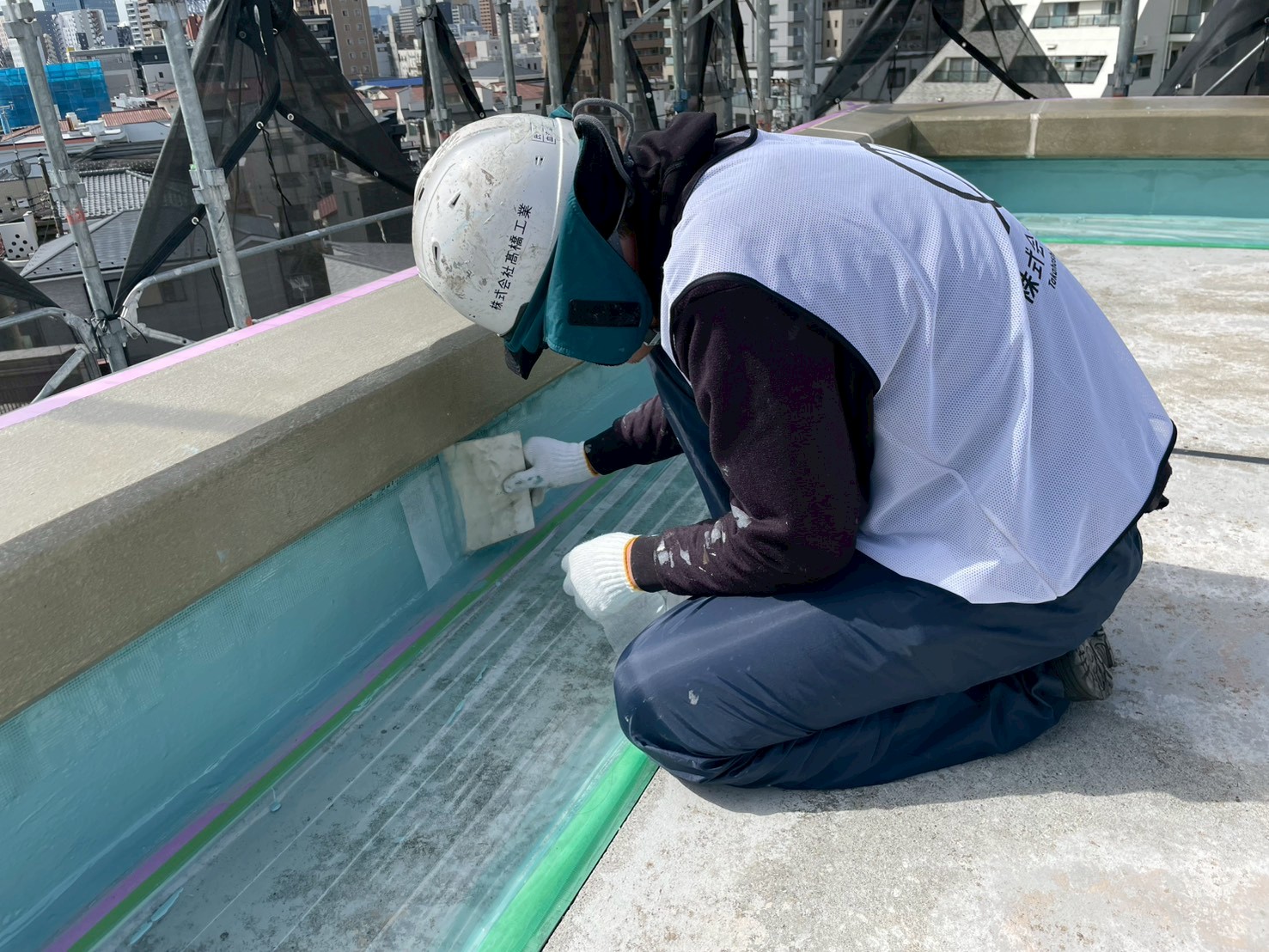

養生をおこない、下地補修、プライマー塗布をしました。

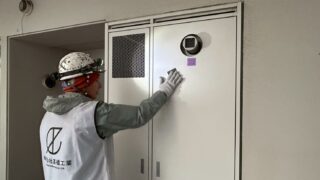

シーリング工事

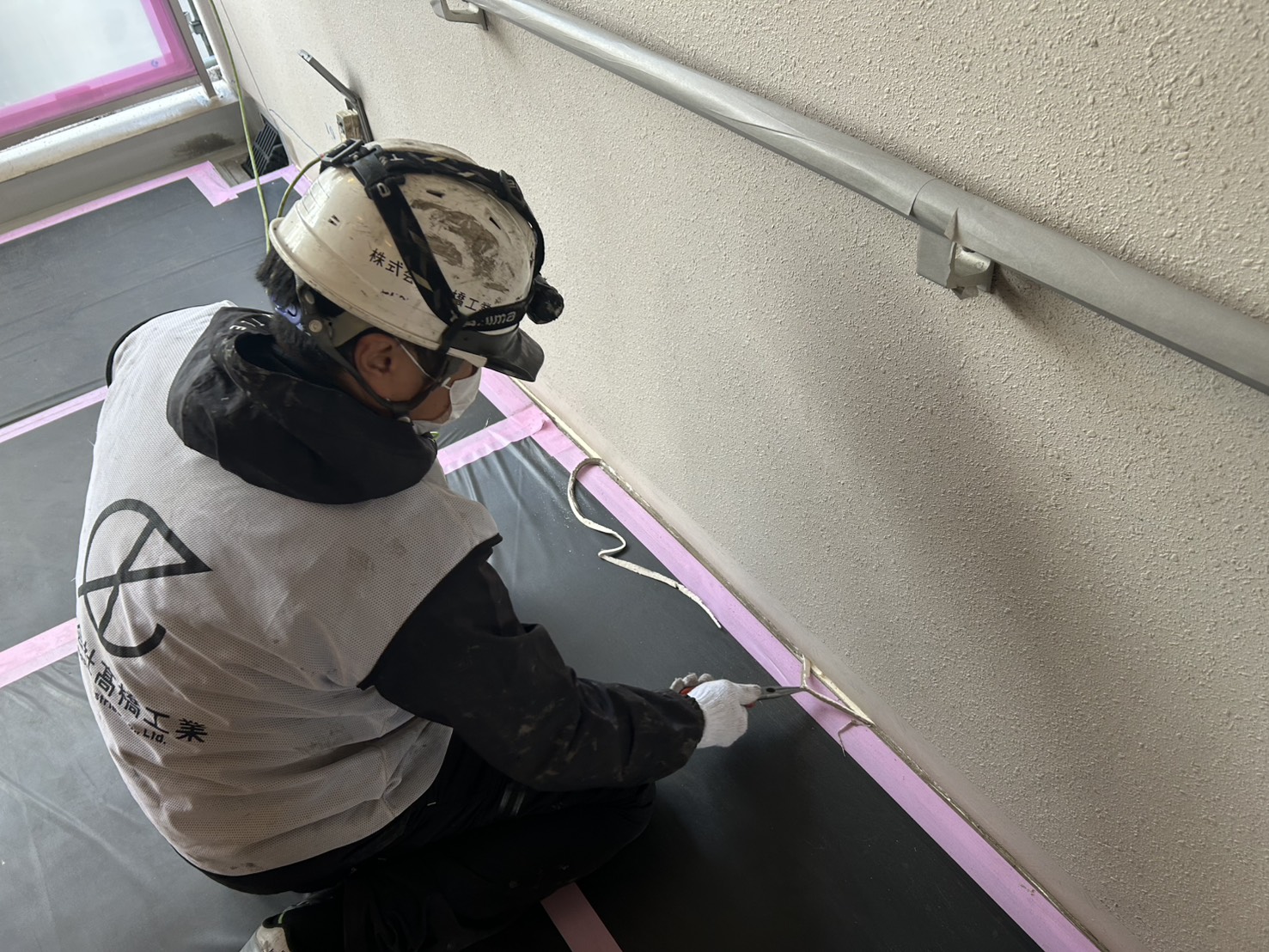

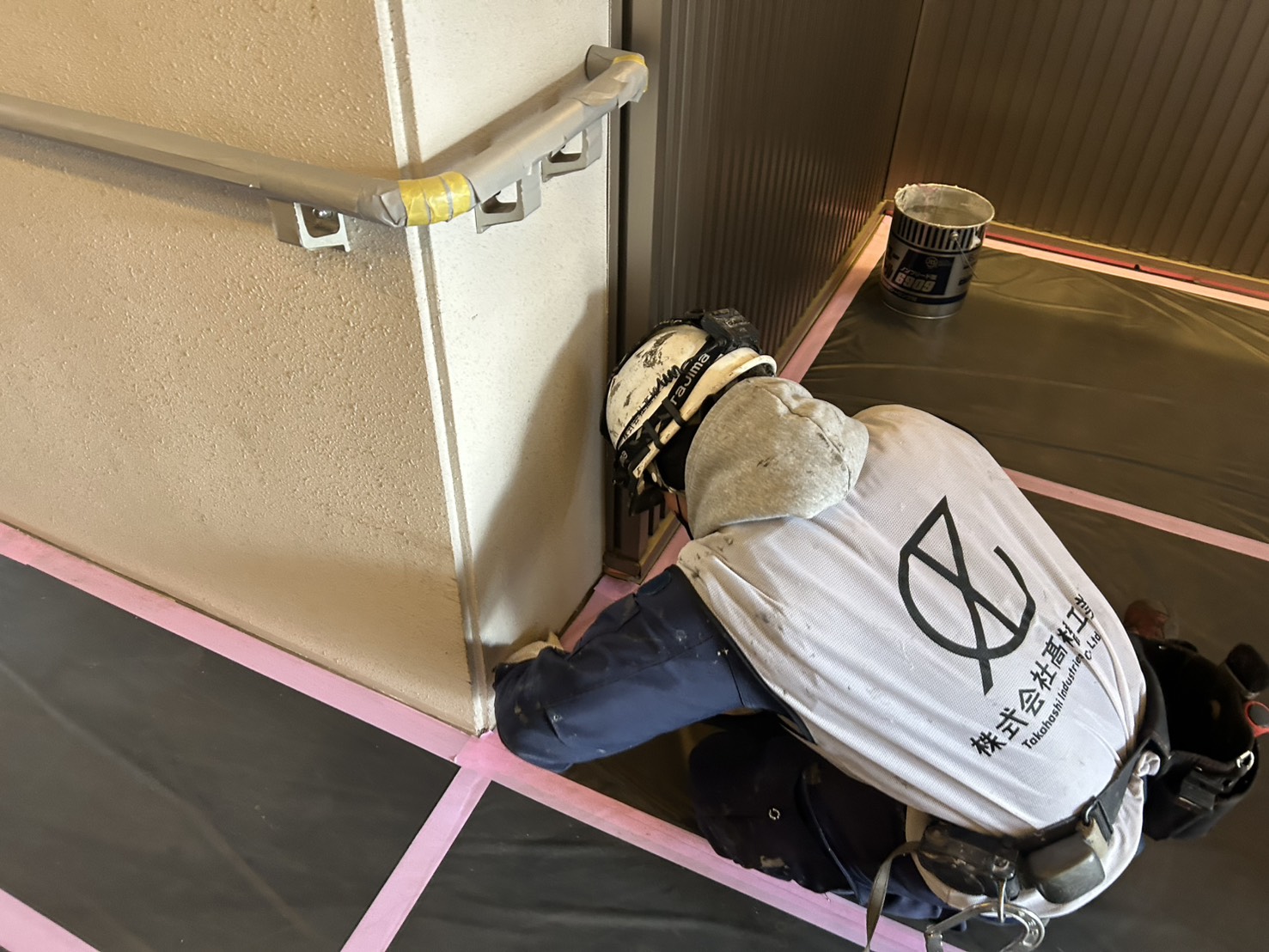

共用廊下長尺シートの端末シールを撤去しました。

塗装後に打ち込みをおこないます。

塗装工事

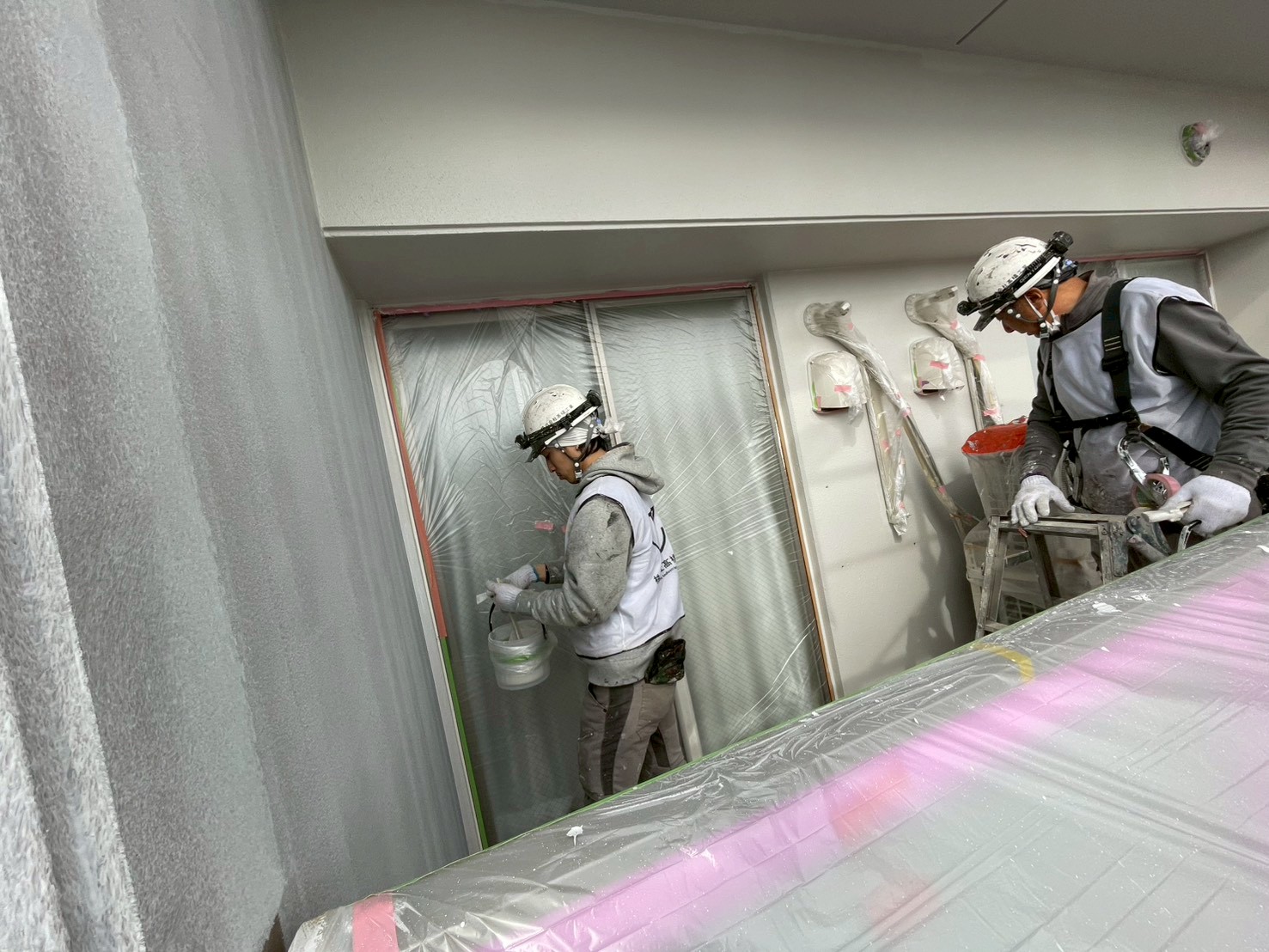

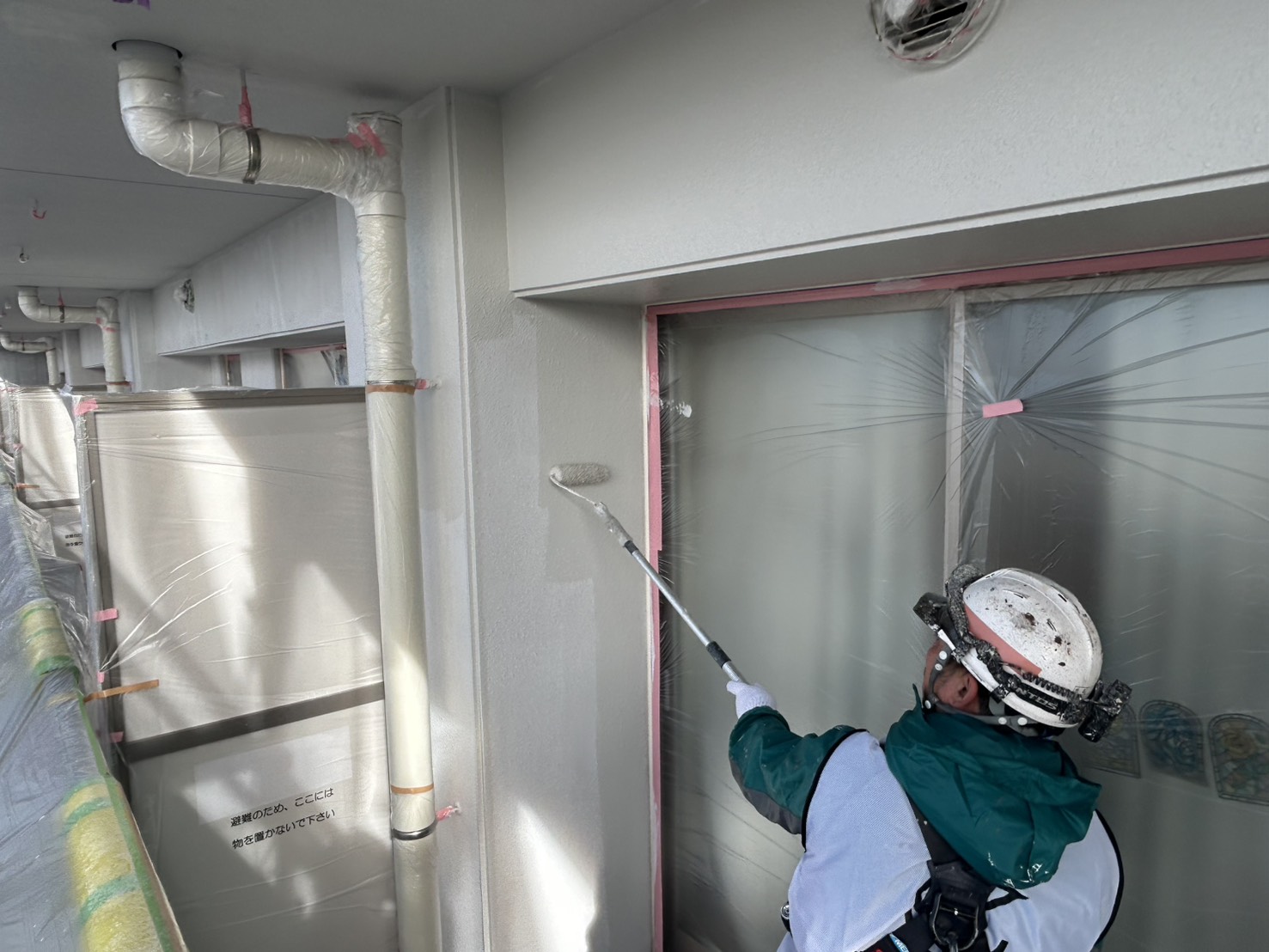

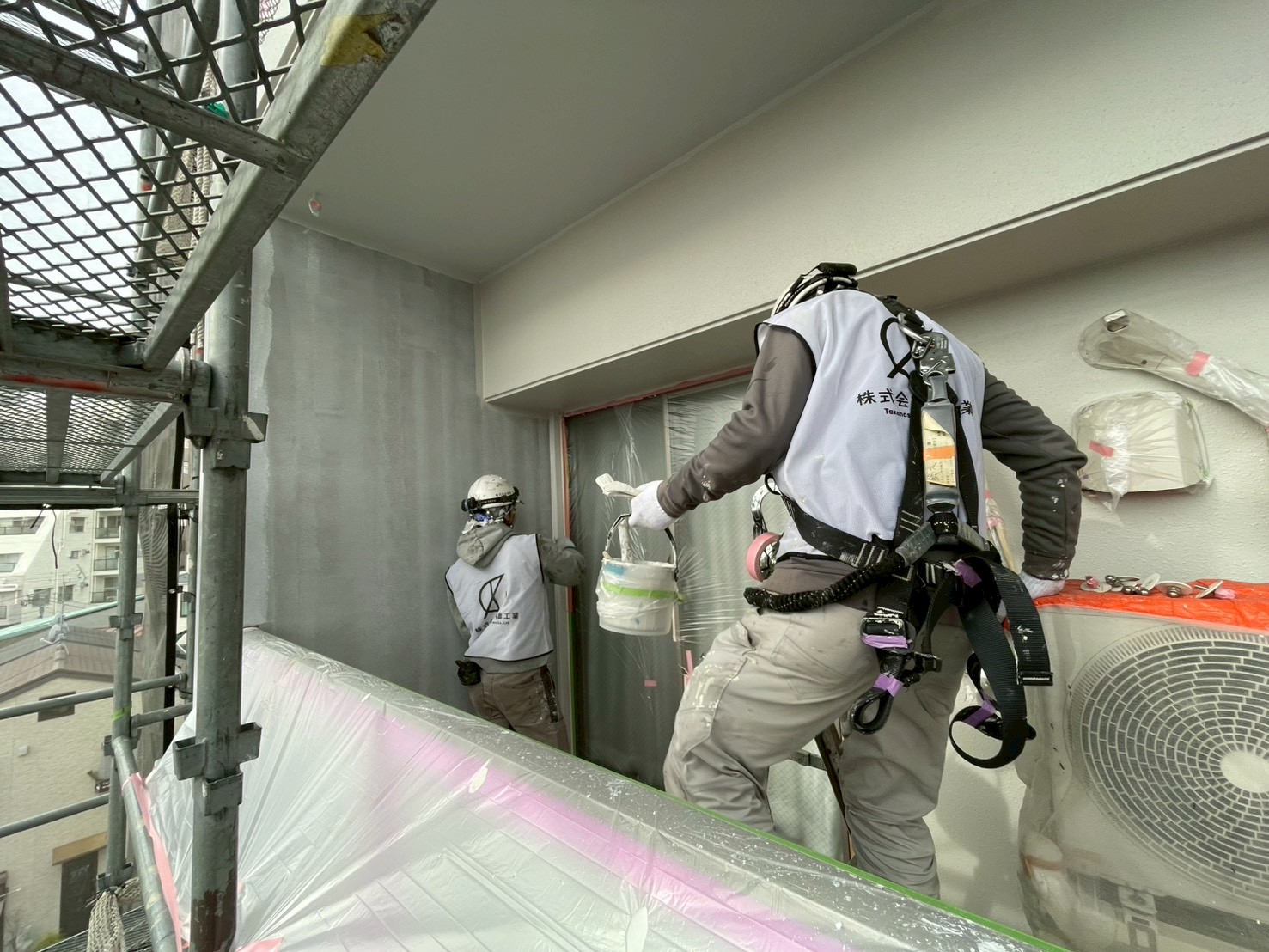

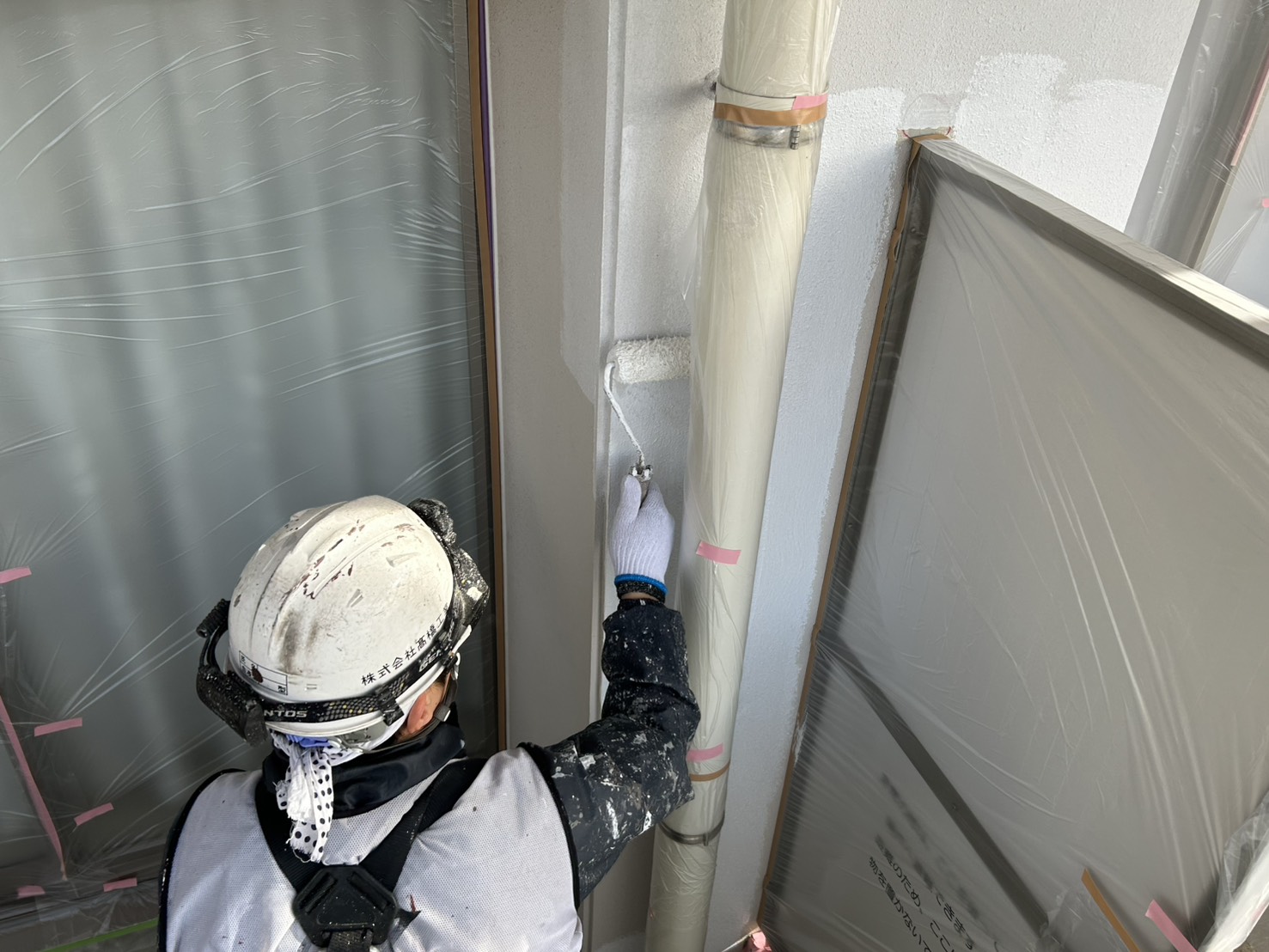

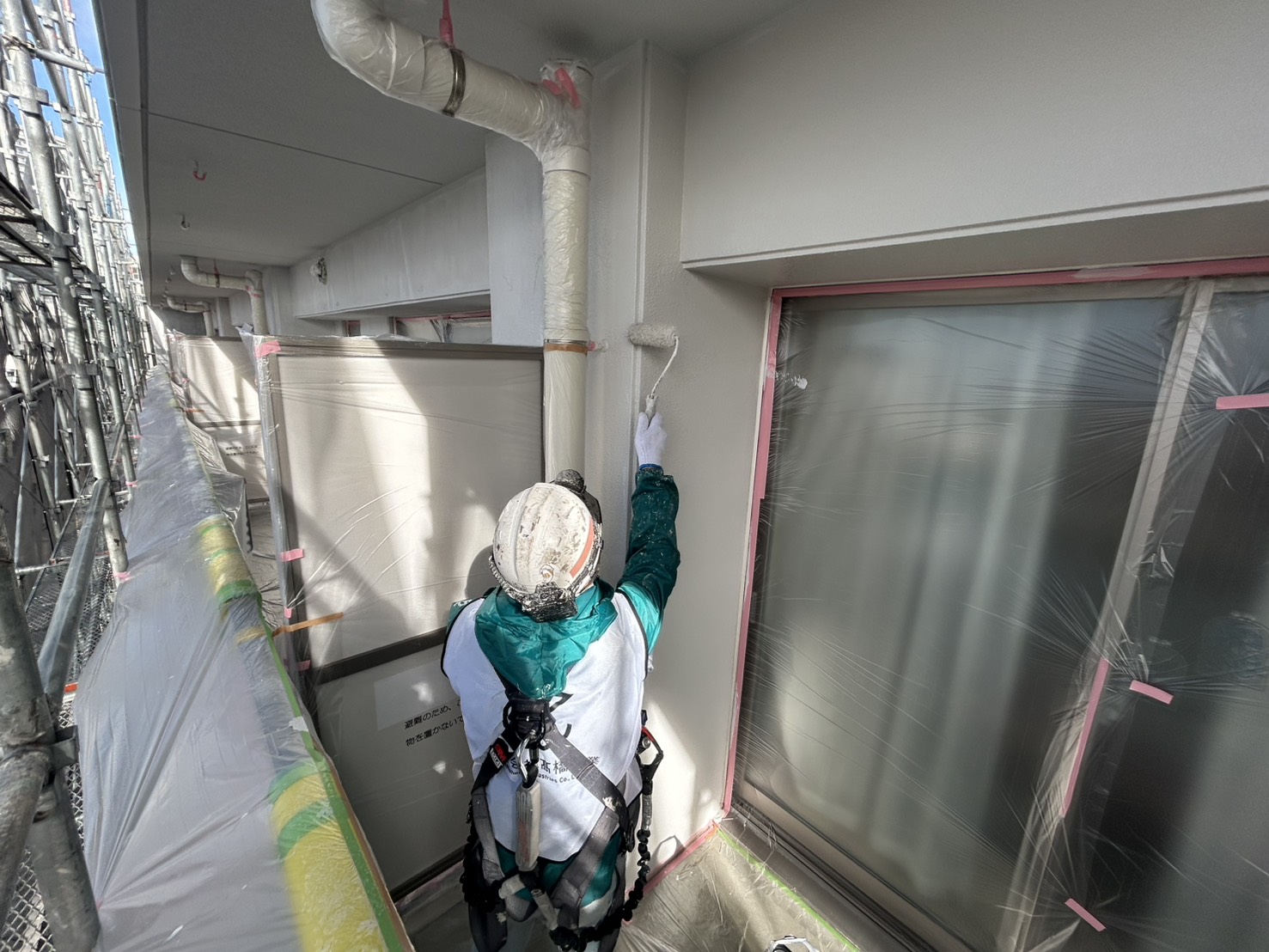

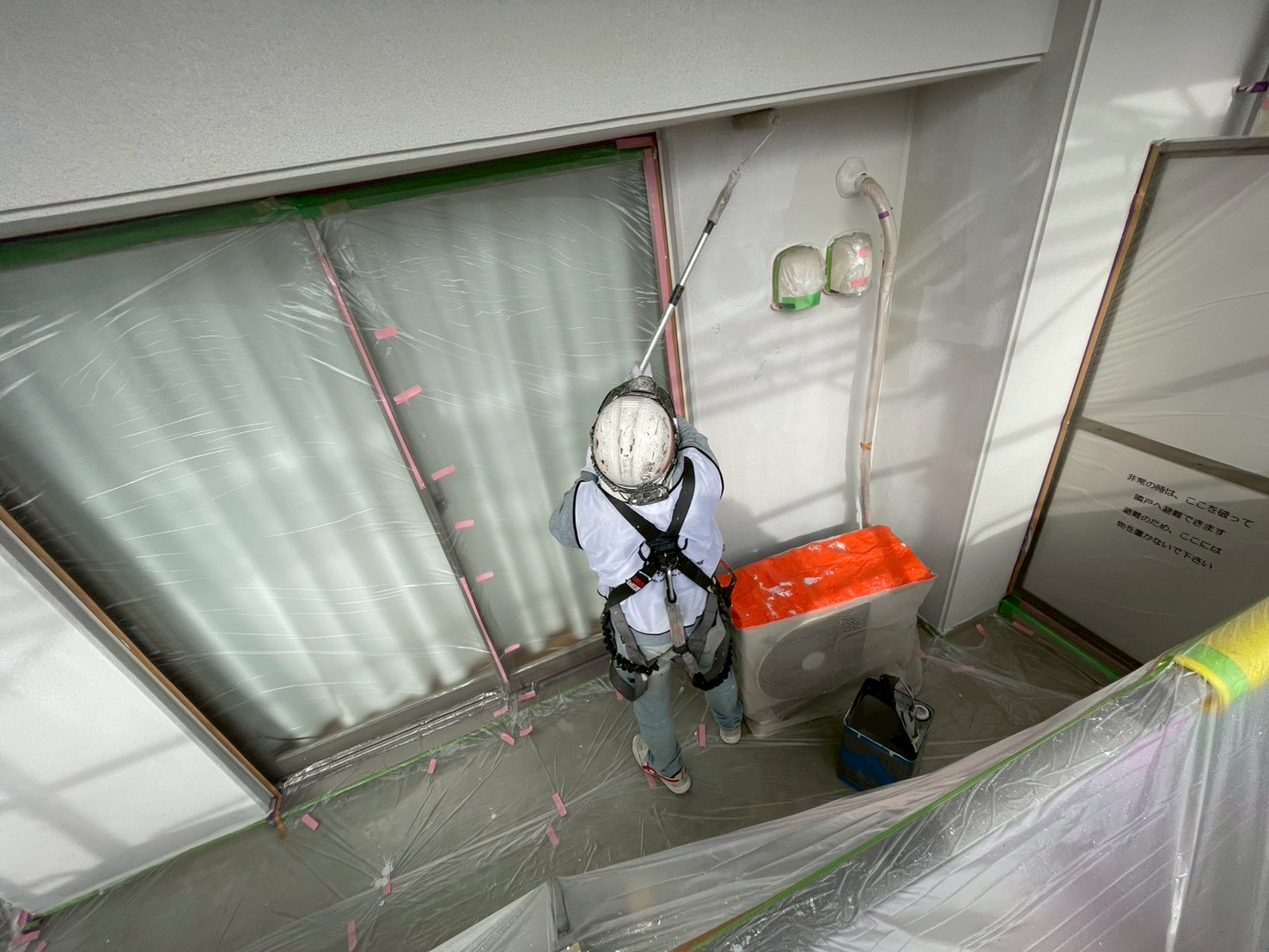

A棟バルコニーの塗装工事

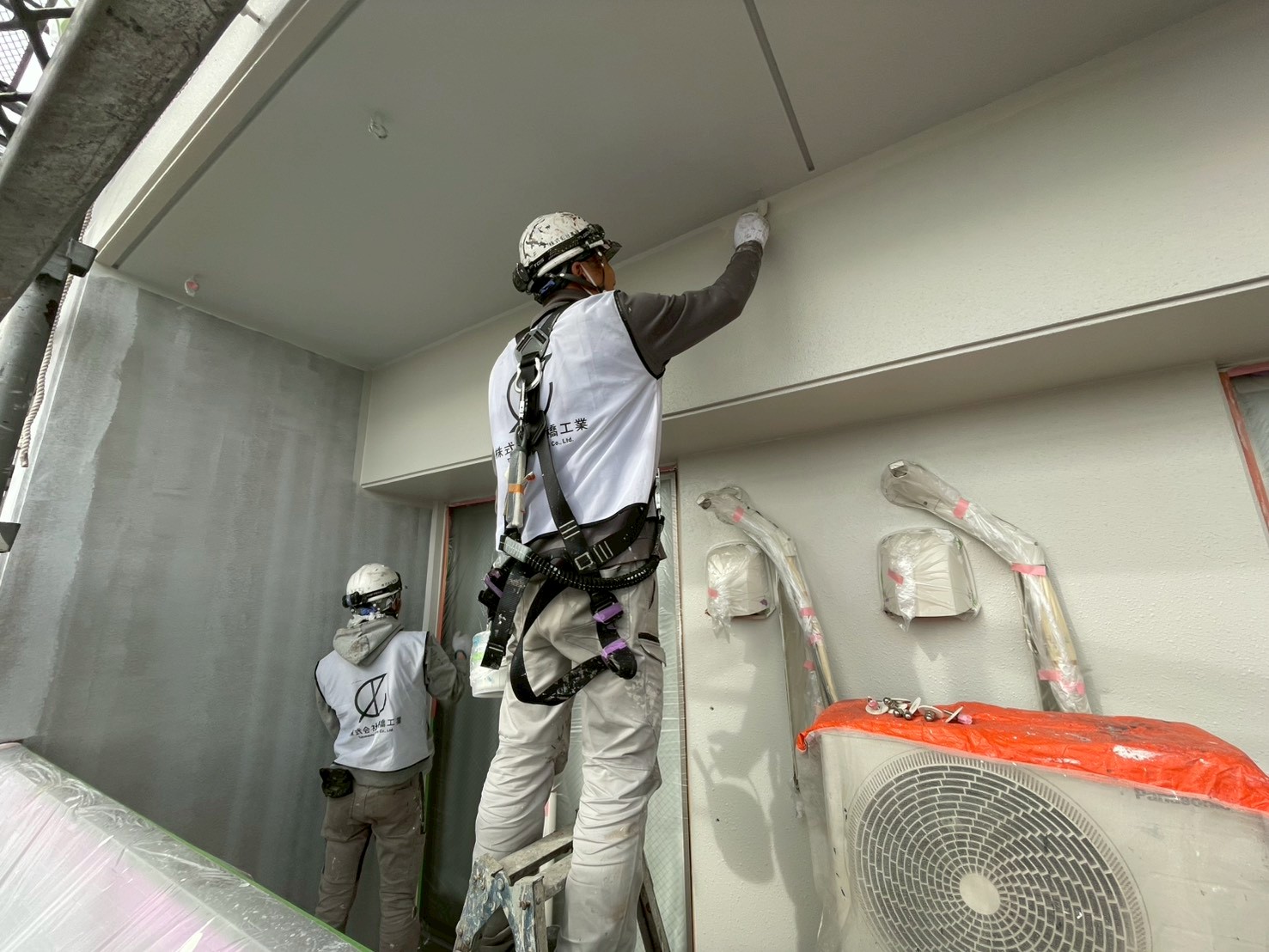

壁の塗装、天井の塗装をしました。

A棟3階から5階は養生をしているため2月28日(土)、3月1日(日)はバルコニーの使用が出来ません。

A棟1階と2階はバルコニーの使用が出来ます。

3月2日 (月) 予定

・下地補修工事

・シーリング工事

・塗装工事

・防水工事

・緑地化撤去工事
