1月29日 (木)

作業状況

足場組立工事

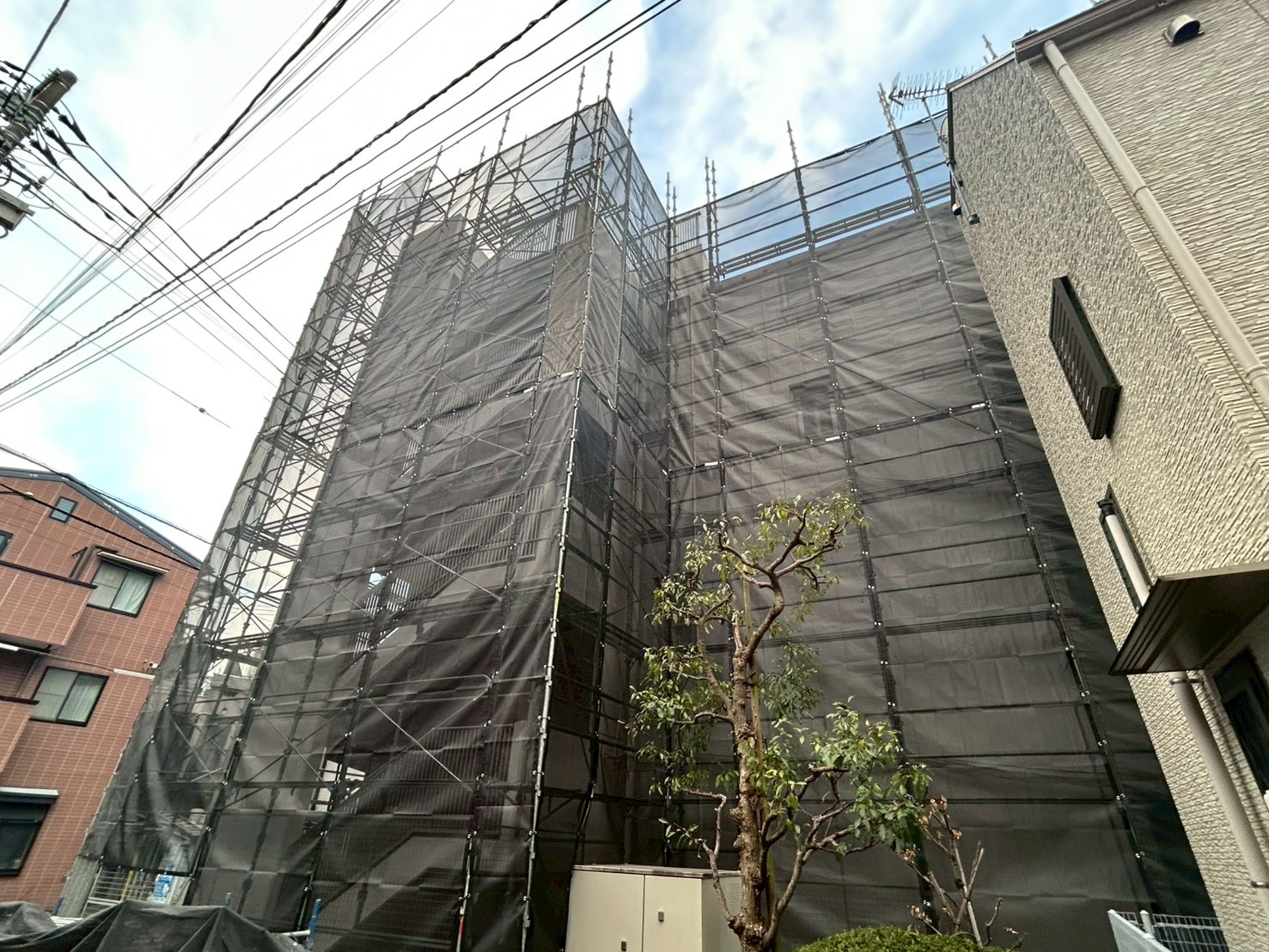

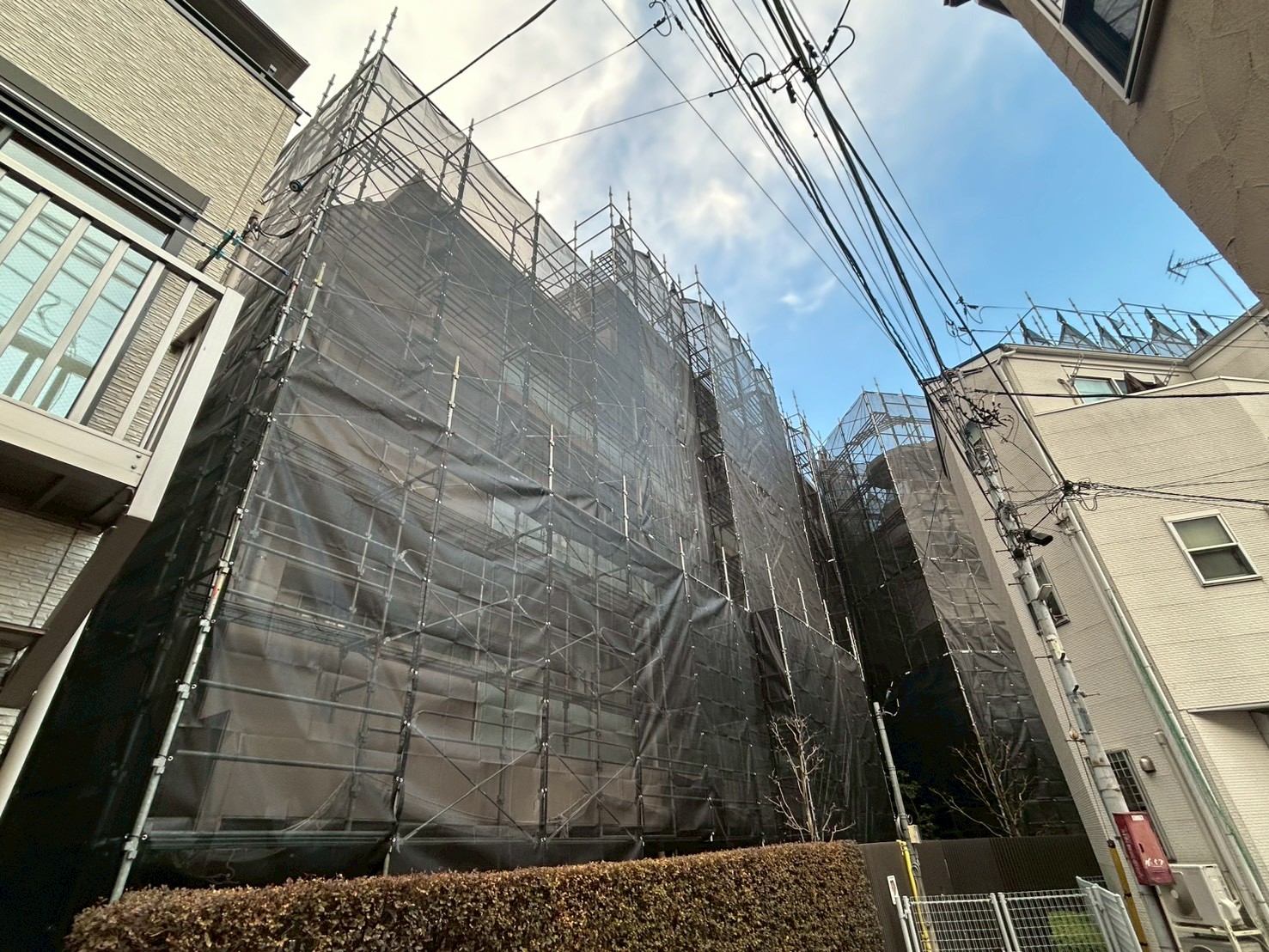

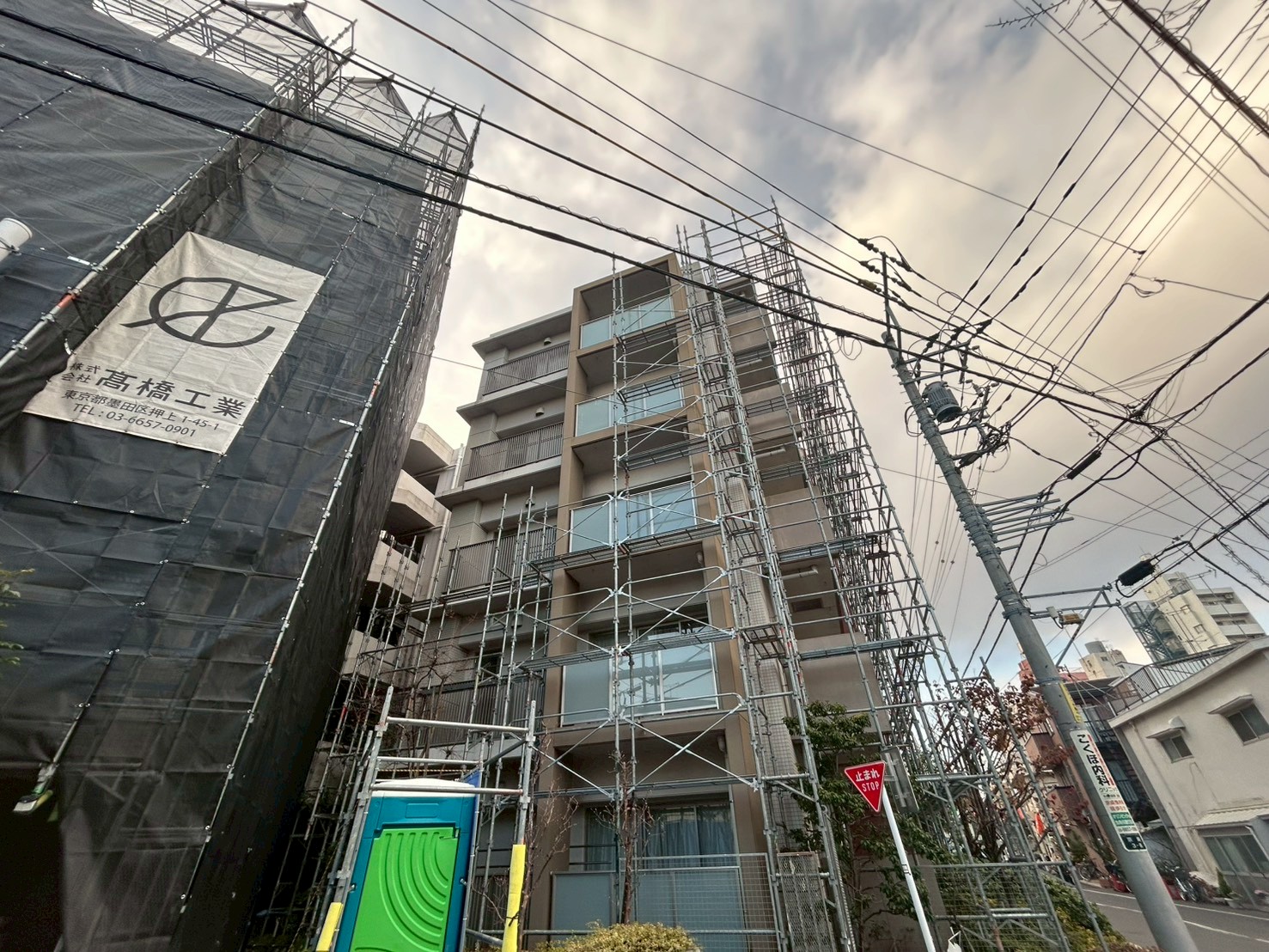

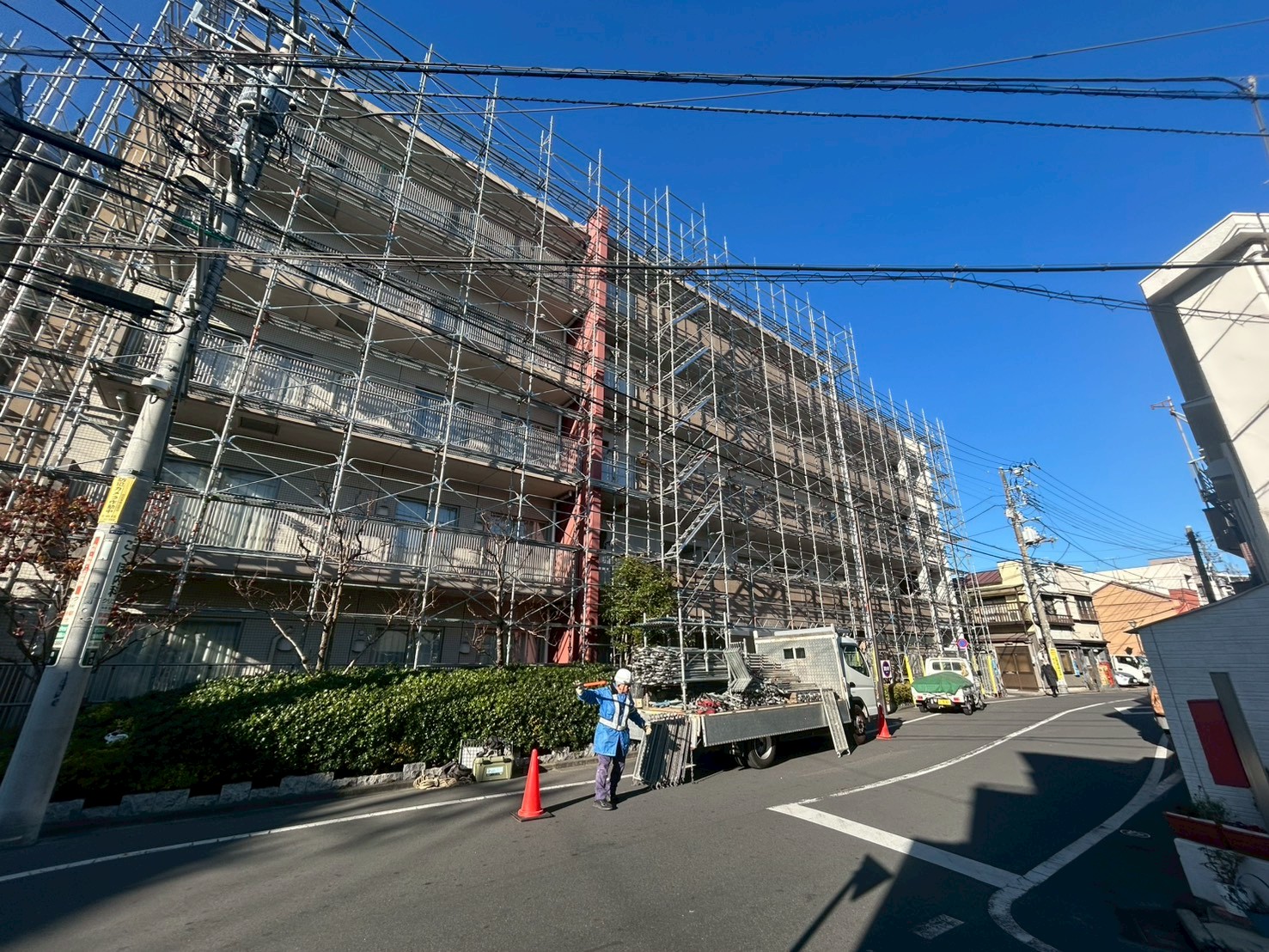

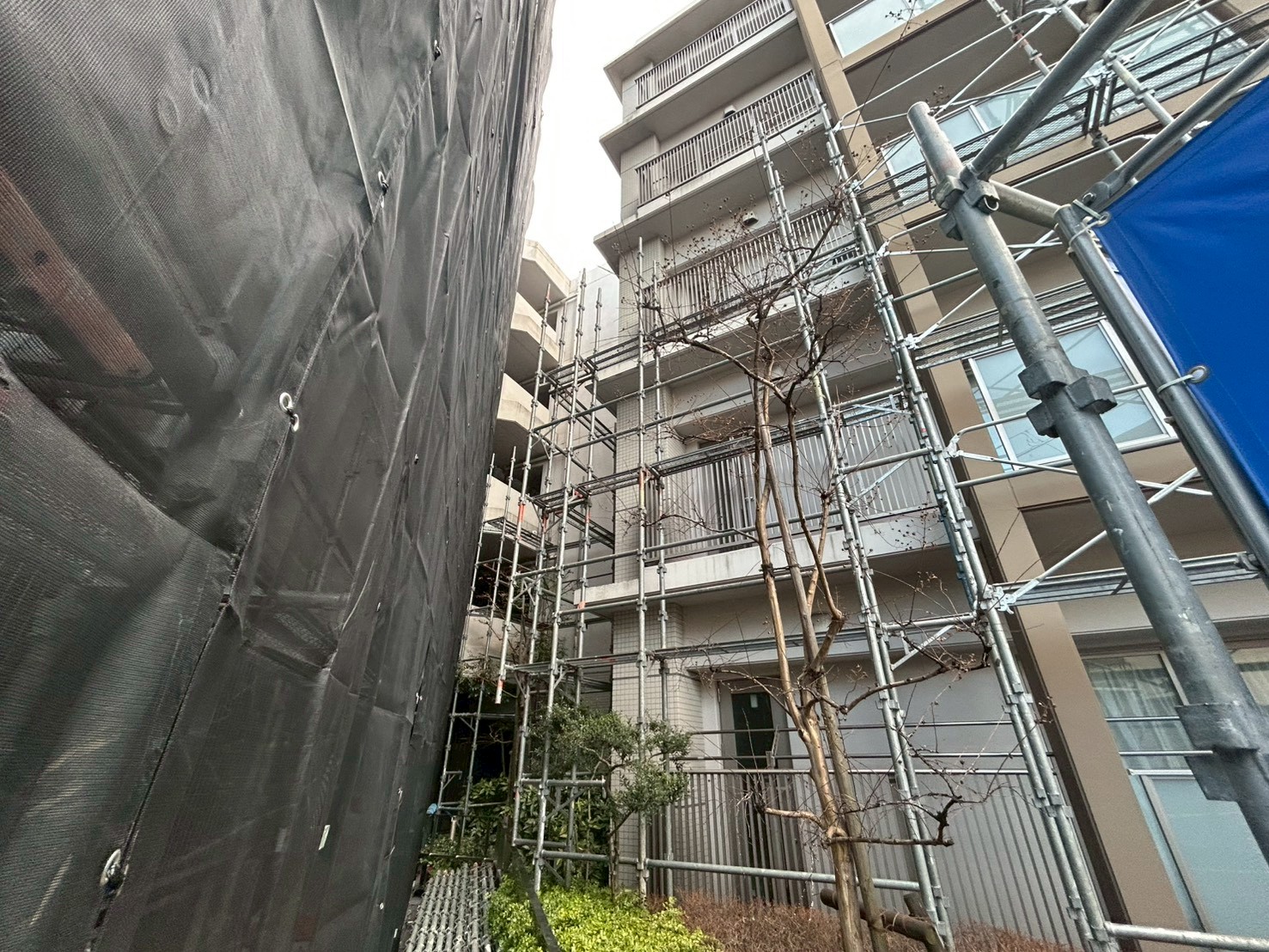

B棟の足場組立は5号室側が2階の高さまで組み上がりました。

30日(金)に屋上まで組みあがる予定になります。

下地調査工事

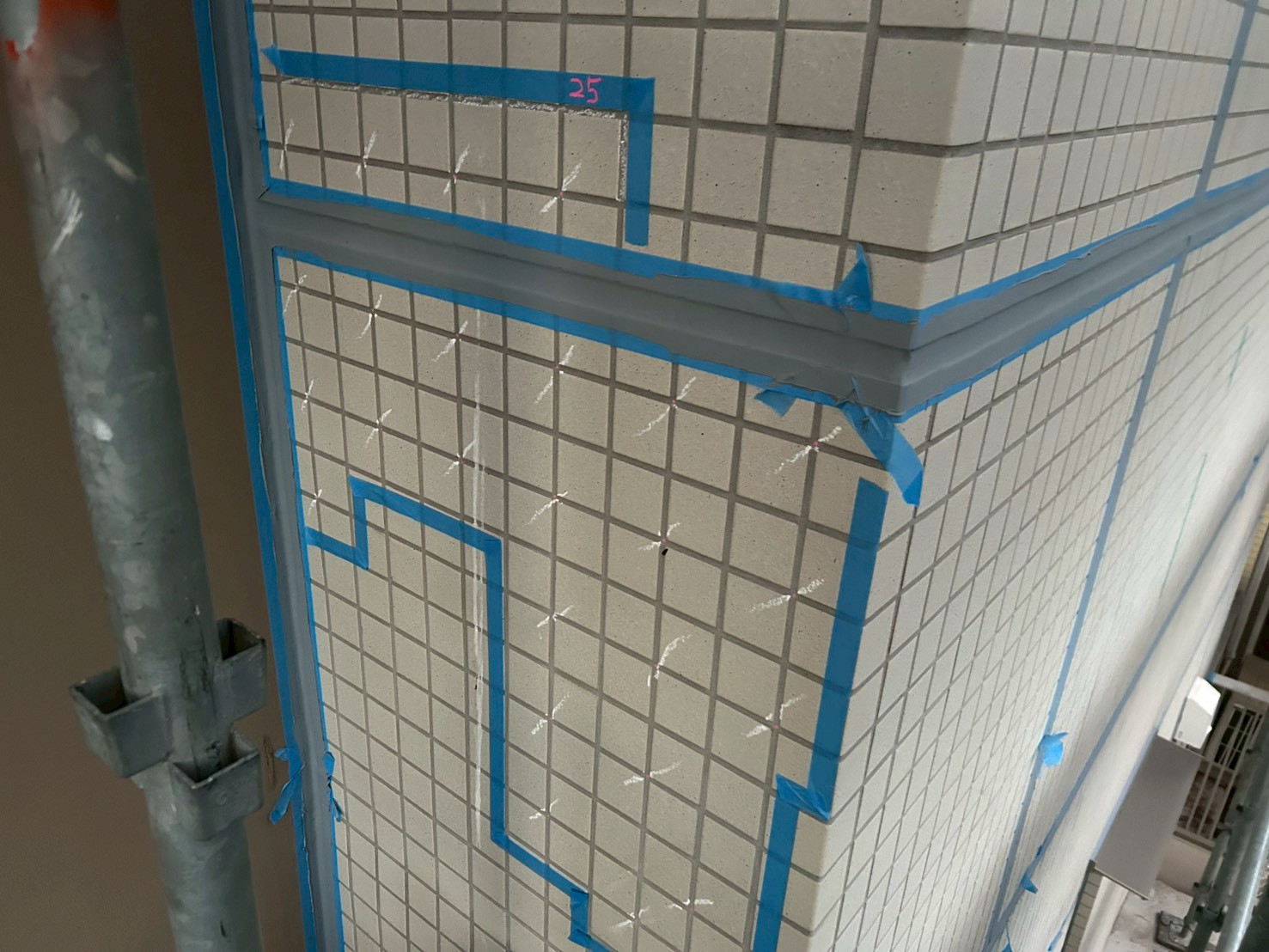

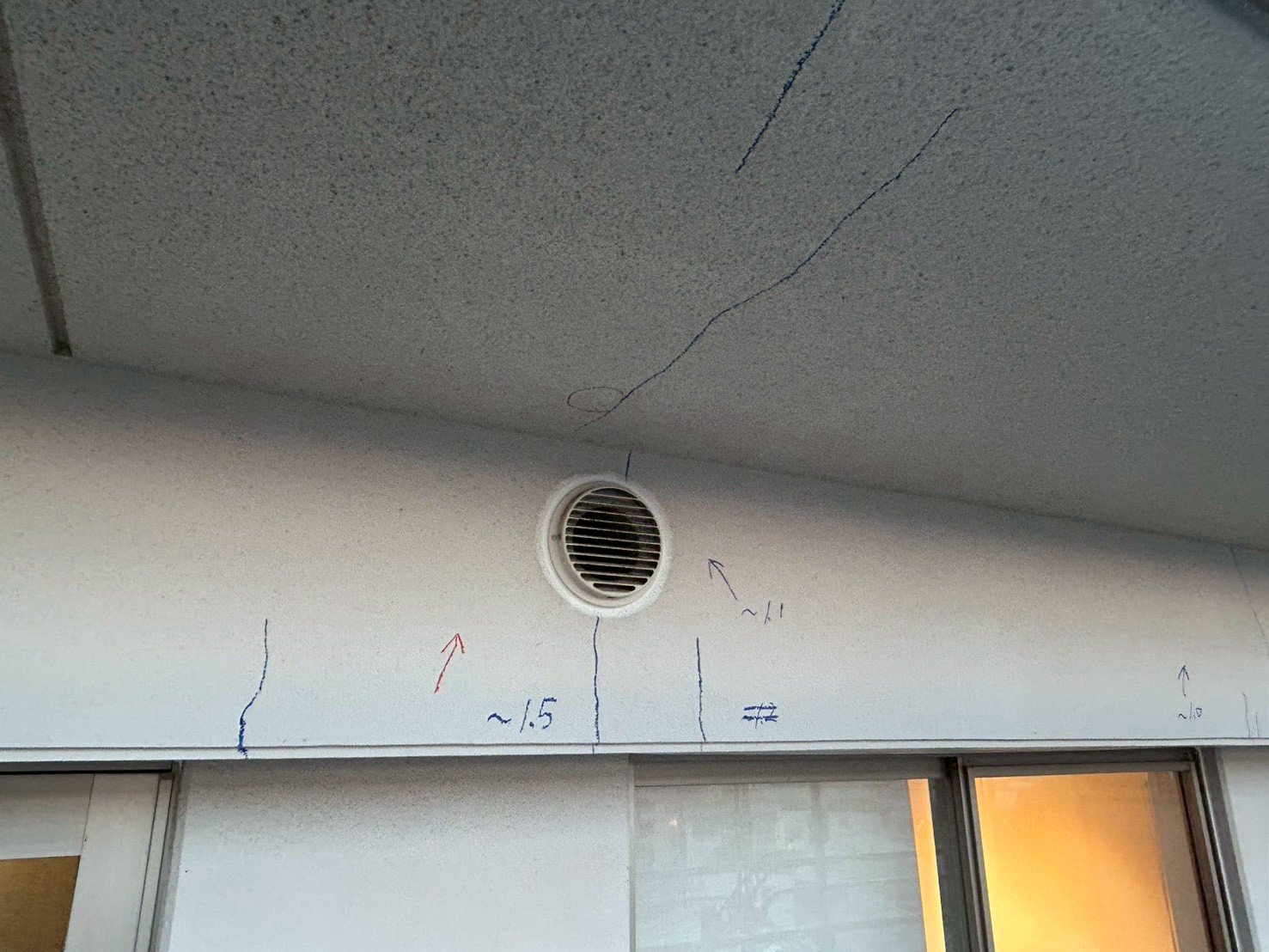

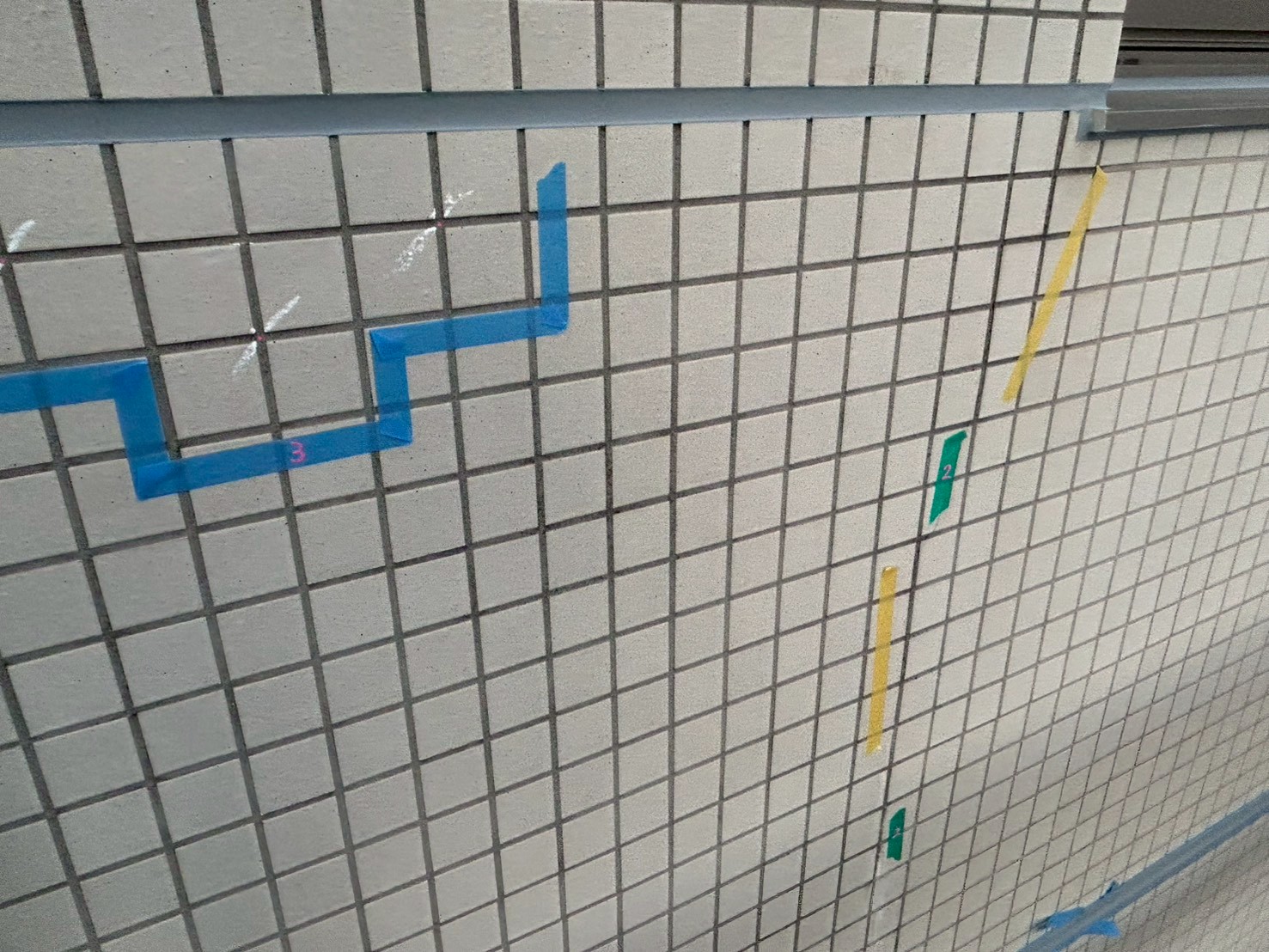

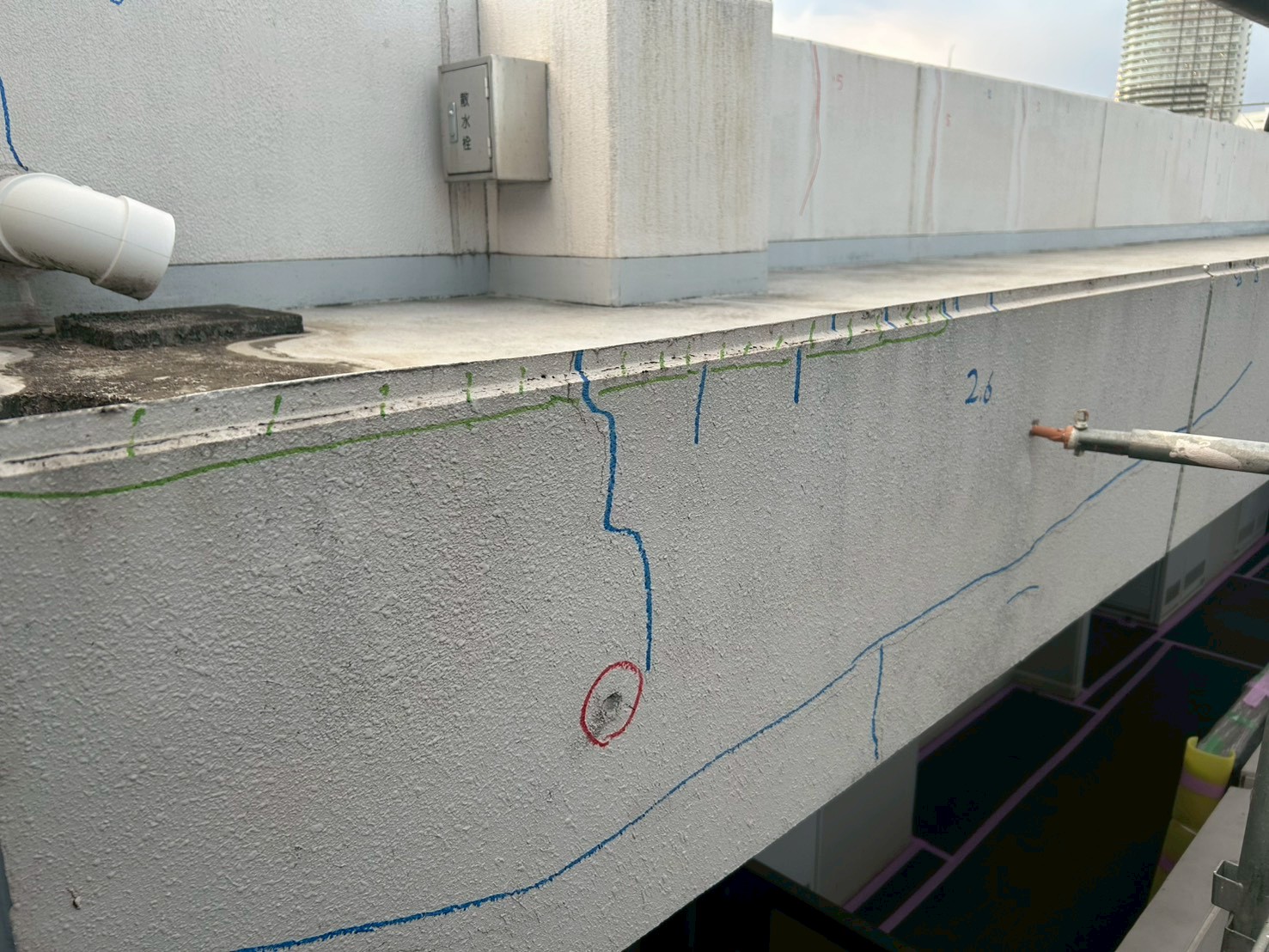

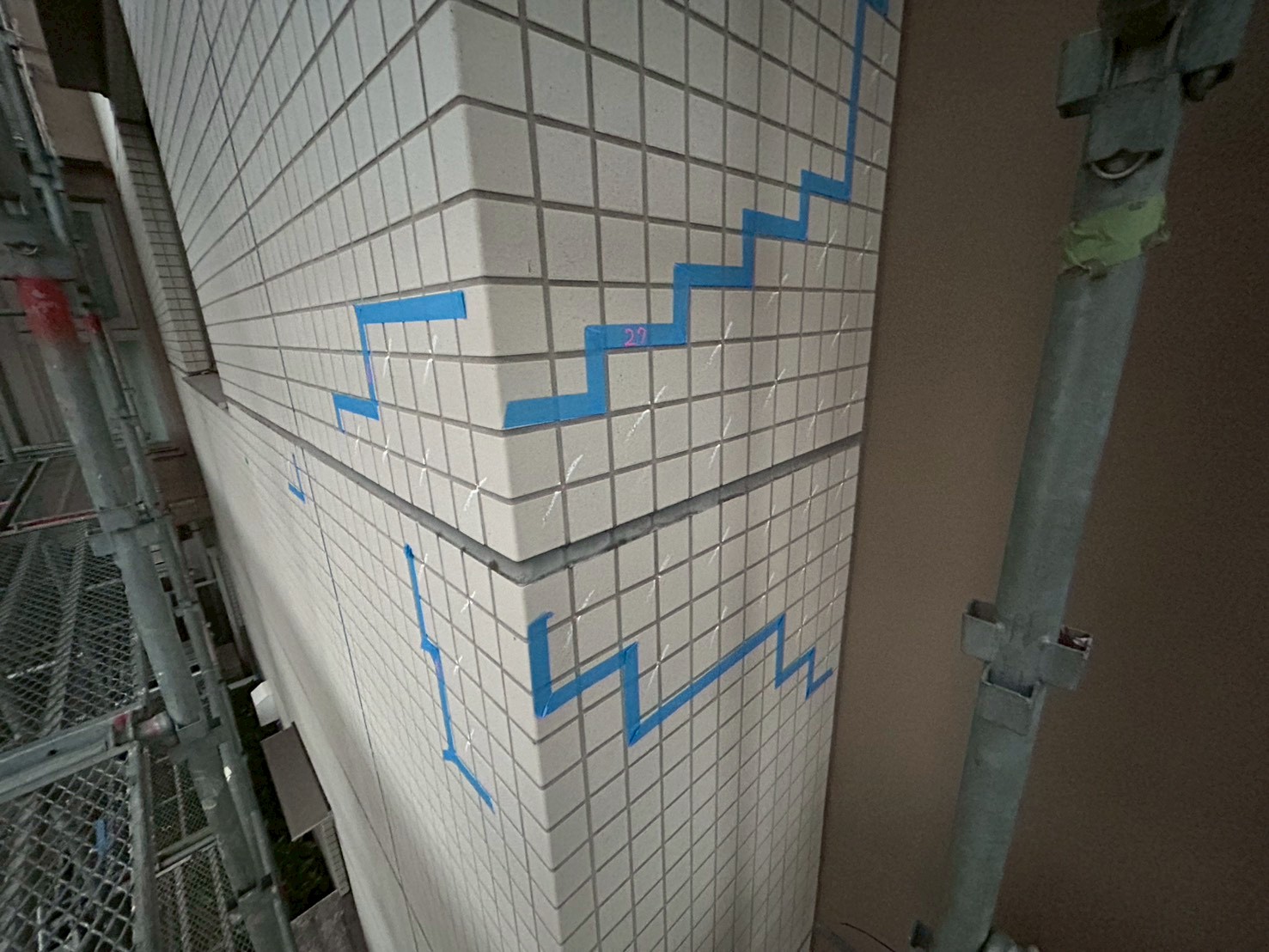

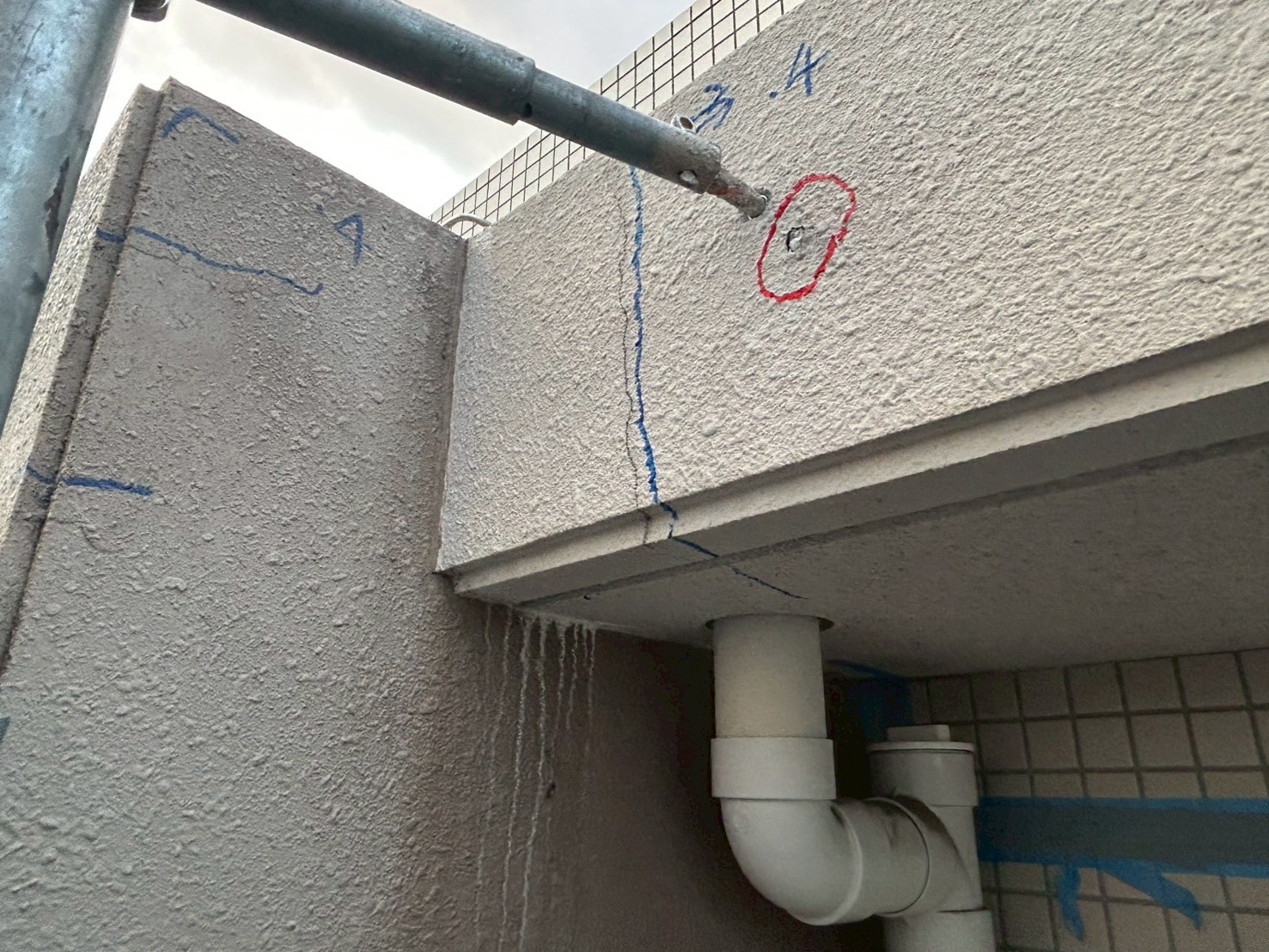

A棟の下地調査をおこないました。経年でタイルが剥がれ落ちる可能性がある箇所や、外壁にヒビがある箇所等にマークをつけ、図面に書き写しました。引き続き図面落としをおこない、A棟完了後はB棟の調査をおこないます。

鉄部塗装工事

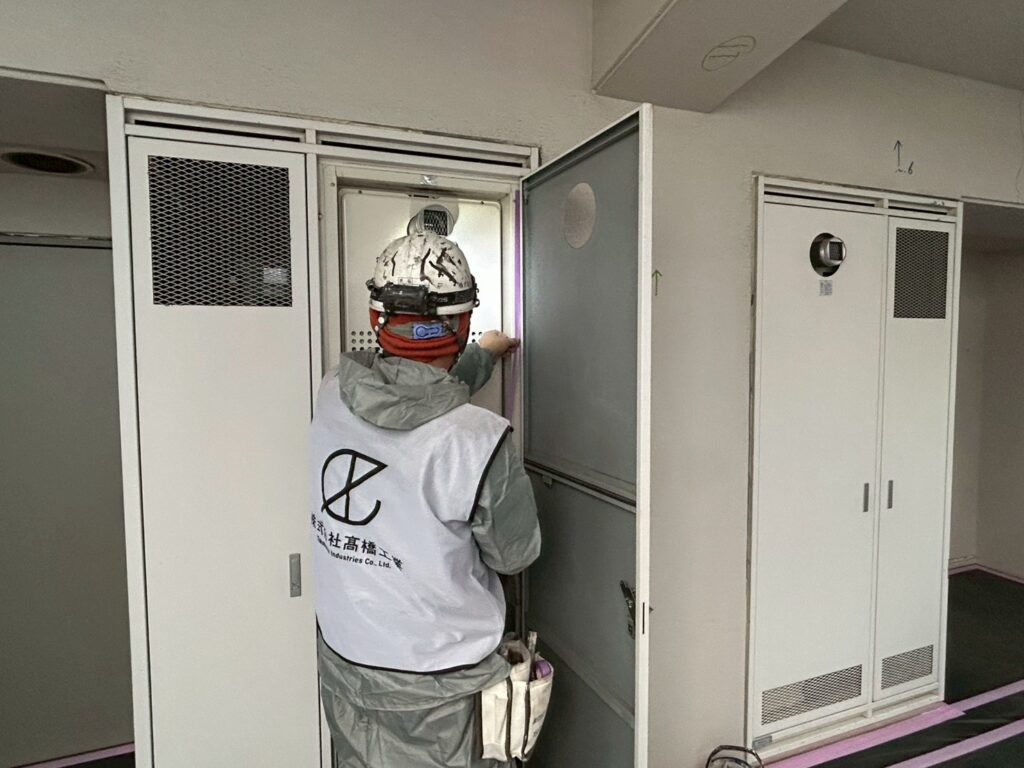

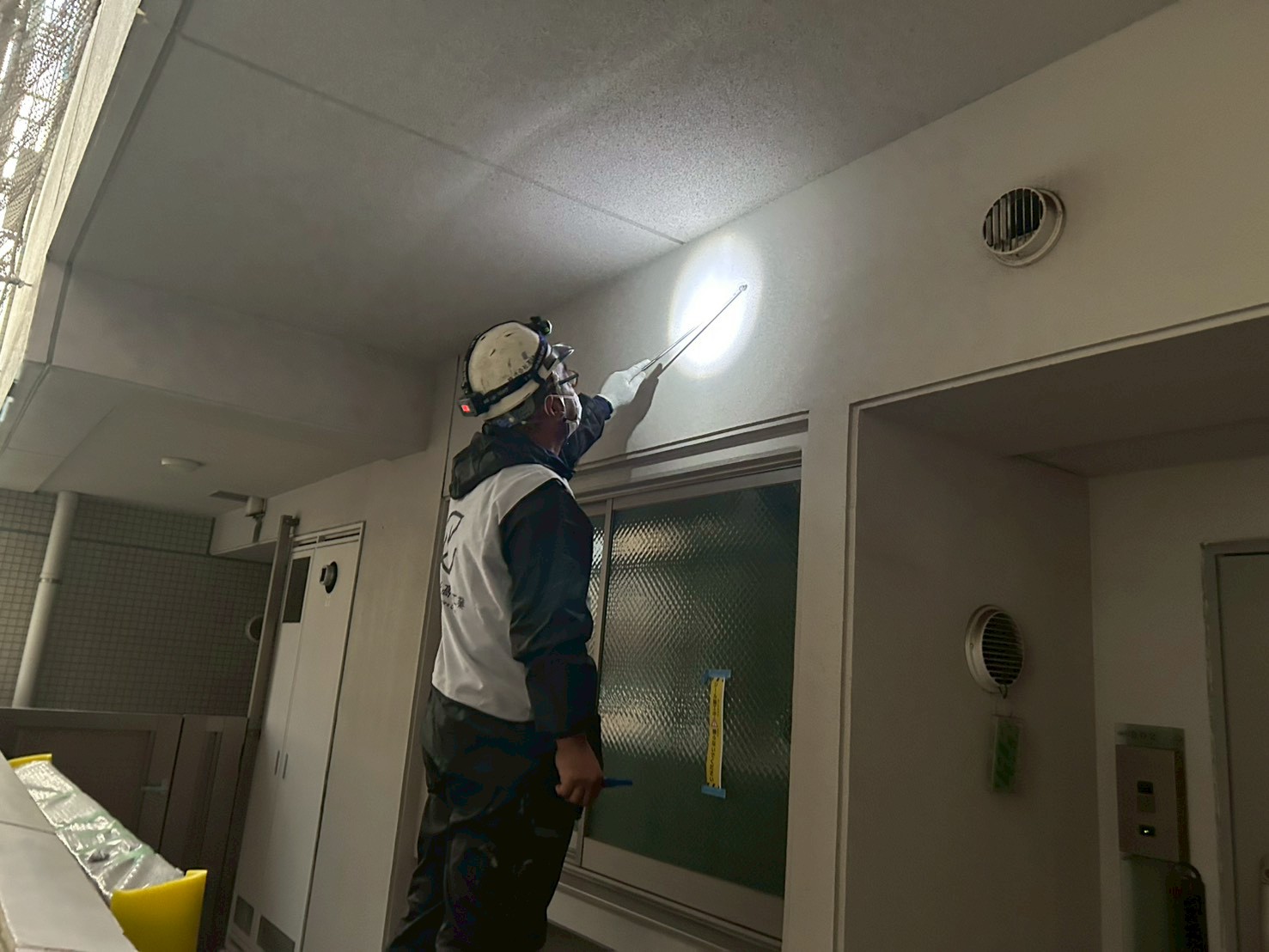

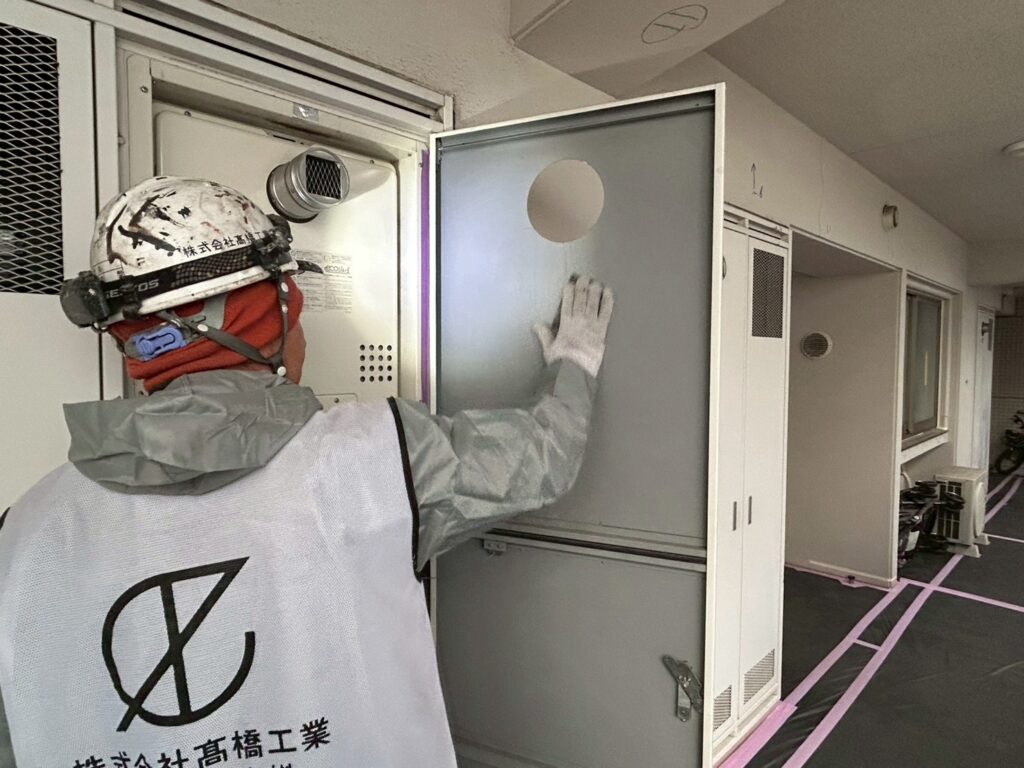

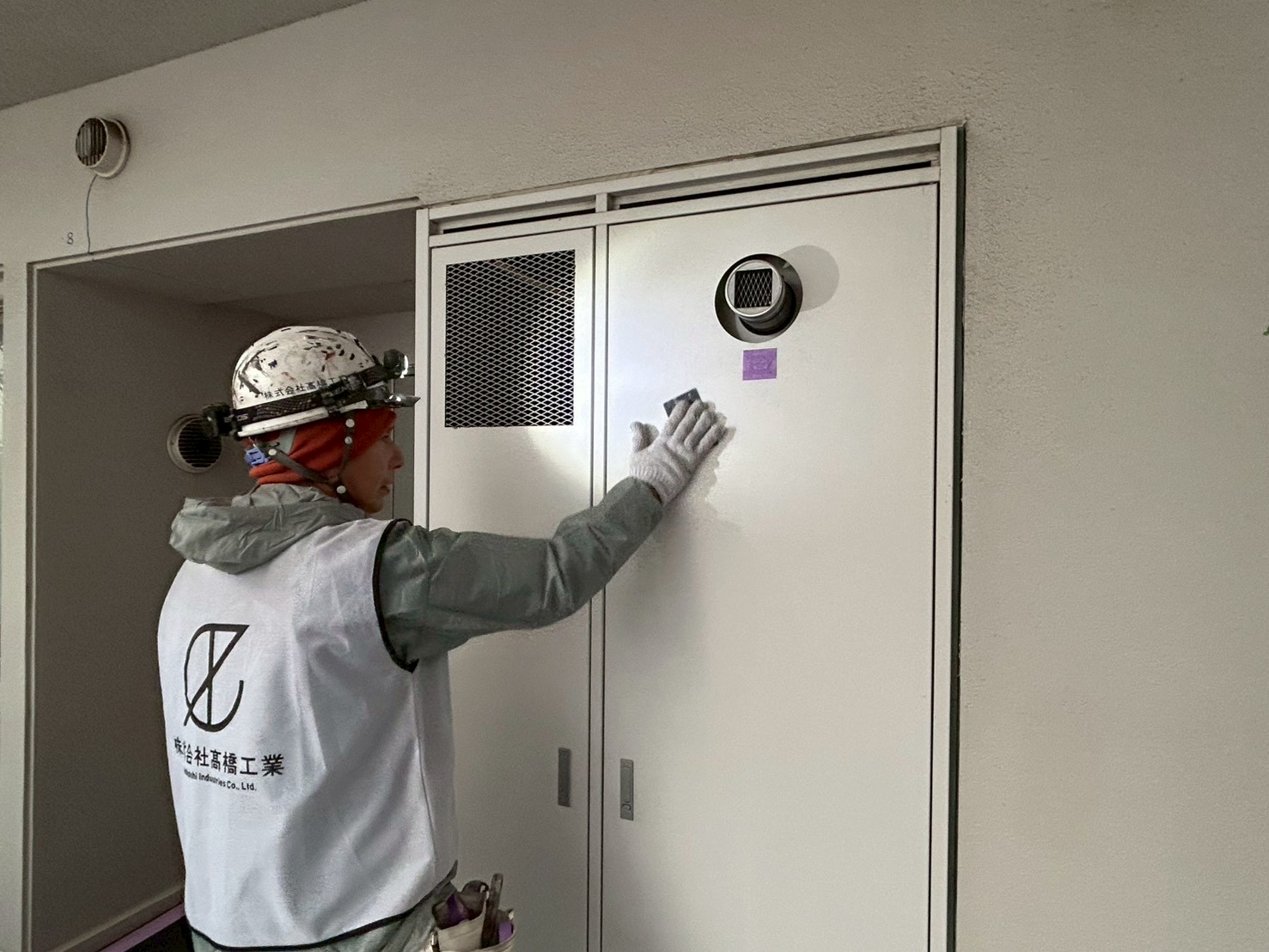

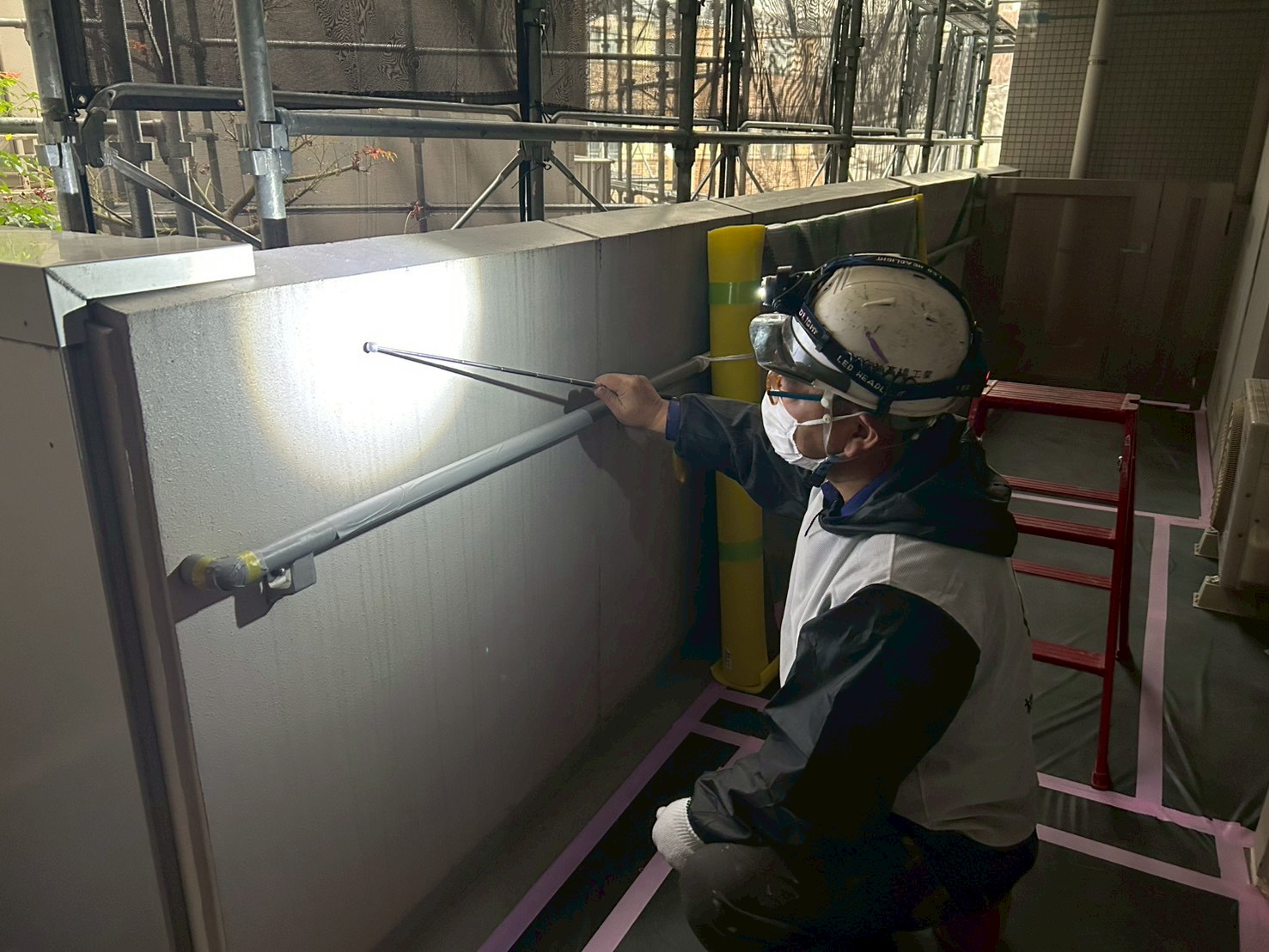

A棟共用部の鉄部塗装工事を開始しました。各所鉄部のケレン(ペーパーヤスリで削る)作業をし、マスキングテープにて養生をしました。明日からは錆止め(下塗り)を開始予定になります。

塗装工事では臭気が発生し、乾き(硬化)前に触ると付着する恐れがあるので触らないように注意して下さい。

1月30日(金)  予定

・足場組立工事

・仮設倉庫設置工事

・下地調査工事

・シーリング工事

・養生工事

・緑地化撤去工事
